Zum Inhalt springen

Grundierung und Spachtelung

Oberboden Batuhan Özbek, Bauingenieur (B.Sc.)

Zwischen Estrich und Belag liegen zwei Schichten, die im Leistungsverzeichnis oft in einer Zeile stehen und trotzdem über Verbund, Ebenheit und Optik des fertigen Bodens entscheiden. Die Grundierung stellt das Saugverhalten ein und bindet den Restfeinstaub, die Spachtelmasse gleicht aus und liefert die Fläche, auf der der Klebstoff arbeitet. Beide Schichten sind dünn, aber nicht beliebig.

Was eine Grundierung tatsächlich tut

Eine Grundierung hat mehrere Aufgaben, die selten alle gleichzeitig gebraucht werden. Sie reguliert die Saugfähigkeit, damit eine aufgebrachte Spachtelmasse ihr Anmachwasser nicht sofort verliert. Sie bindet feinen Reststaub, der sich mechanisch nicht restlos absaugen lässt. Sie verbessert die Benetzung, damit die Spachtelmasse sich verläuft, statt Krater zu bilden. Und in bestimmten Fällen bildet sie eine Sperre – gegen Restfeuchte oder gegen chemische Reaktionen zwischen zwei nicht verträglichen Baustoffen.

Was eine Grundierung nicht tut: Sie verfestigt keinen weichen Estrich. Der Irrtum ist verbreitet. Eine sandende Oberfläche wird durch eine Dispersionsgrundierung optisch gebunden und fühlt sich danach fester an. Die Zone darunter bleibt aber weich. Die Grundierung verlegt die Trennebene nur ein paar Zehntelmillimeter nach unten. Eine nicht tragfähige Oberfläche wird abgeschliffen oder abgefräst, nicht grundiert.

Ebenso wenig ersetzt eine Grundierung die Reinigung. Sie ist kein Klebstoff für Staub, Gipsreste oder Trennmittel. Was mechanisch entfernt werden muss, muss vorher weg.

Ein weiterer Punkt betrifft die Reihenfolge im Bauablauf. Eine Grundierung bindet Staub nur für den Moment. Wird die Fläche nach dem Grundieren noch einmal von anderen Gewerken genutzt – Malerarbeiten, Trockenbau, Montagen – liegt zum Verlegetermin wieder Staub auf einer bereits gesperrten Oberfläche, und der lässt sich schlechter entfernen als vorher. Grundierung und Spachtelung gehören deshalb dicht an die Belagsverlegung und nicht an das Ende der Rohbauphase.

Saugverhalten beurteilen

Die Wahl der Grundierung hängt in erster Linie davon ab, wie der Untergrund Wasser aufnimmt. Das lässt sich in zehn Sekunden feststellen: ein paar Wassertropfen auf die Fläche geben und zusehen. Zieht der Tropfen sofort ein und hinterlässt einen dunklen Fleck, ist der Untergrund stark saugend. Bleibt er als Perle stehen, ist die Oberfläche gesperrt – durch eine Sinterschicht, durch Reste einer alten Beschichtung oder durch ein Trennmittel.

Beide Extreme sind ungünstig, aber aus unterschiedlichen Gründen. Ein stark saugender Untergrund entzieht der Spachtelmasse das Wasser, bevor sie sich verlaufen konnte. Das Ergebnis ist eine Fläche mit Poren, mit Ansatzstellen und mit einer Oberfläche, die nach dem Erhärten nicht die vorgesehene Festigkeit hat, weil das Bindemittel nicht vollständig reagieren konnte. Ein gesperrter Untergrund dagegen lässt die Grundierung gar nicht erst eindringen; sie trocknet als Film auf und der gesamte Aufbau hängt an einer Schicht, die selbst keinen Verbund hat.

Der gesperrte Fall ist der gefährlichere, weil er sich gut anfühlt. Eine dichte, glatte Zementestrichoberfläche sieht sauber aus und gibt beim Klopfen keinen auffälligen Ton. Die Sinterschicht ist nur wenige Zehntelmillimeter dick und sitzt trotzdem als Trennlage im Aufbau. Sie wird geschliffen oder gestrahlt, danach abgesaugt, und erst dann grundiert.

Links der Aufbau nach mechanischer Vorbereitung, rechts derselbe Boden mit Grundierung direkt auf die Sinterschicht. Der rechte Aufbau hält – bis Belastung oder Feuchte hinzukommen.
Links der Aufbau nach mechanischer Vorbereitung, rechts derselbe Boden mit Grundierung direkt auf die Sinterschicht. Der rechte Aufbau hält – bis Belastung oder Feuchte hinzukommen.

Welche Grundierung wofür

Für den weit überwiegenden Teil der Flächen im Hochbau genügt eine wasserbasierte Dispersionsgrundierung. Sie wird je nach Saugfähigkeit verdünnt oder unverdünnt aufgetragen, zieht ein und ist nach wenigen Stunden überarbeitbar. Reaktionsharzgrundierungen kommen dort ins Spiel, wo mehr verlangt wird als Saugregulierung: als Feuchtesperre auf Restfeuchte, als Haftbrücke auf dichten oder glatten Untergründen und als Grundlage für eine Kratzspachtelung mit abgestreutem Quarzsand.

UntergrundBefundÜbliche Wahl
Zementestrich, offenporigsaugt zügigDispersionsgrundierung, ggf. verdünnt
Zementestrich, stark saugendTropfen verschwindet sofortDispersionsgrundierung, zweiter Auftrag nach Abtrocknen
Zementestrich, gesintertTropfen bleibt stehenerst schleifen oder strahlen, dann grundieren
Calciumsulfatestrichgeschliffen, staubfreiSpezialgrundierung für calciumsulfatgebundene Untergründe
Beton, glatt oder geglättetdicht, wenig saugendStrahlen, Epoxidgrundierung mit Absandung
Gussasphaltnicht saugend, thermoplastischGrundierung nach Systemvorgabe, meist Reaktionsharz
Alter Klebstoffrest, fest haftendpunktuell gesperrtKratzspachtelung auf Reaktionsharz

Grundierung, Spachtelmasse und Klebstoff sollten aus einem System stammen. Die Verträglichkeit wird vom Hersteller aufeinander abgestimmt und nicht von der Baustelle.

Zwei Punkte werden regelmäßig unterschätzt. Erstens: Eine Grundierung darf nicht stehen bleiben. Pfützen in Vertiefungen trocknen zu einem geschlossenen Film auf, der die Spachtelmasse abstößt. Überschuss wird verteilt oder aufgenommen. Zweitens: Die Ablüftzeit gehört zur Leistung. Eine noch feuchte Grundierung unter einer zementären Spachtelmasse führt zu Blasen und zu Flecken, die sich im fertigen Belag als Schattierung zeigen können.

Worauf es bei der Schichtdicke ankommt

Im Leistungsverzeichnis steht oft „Untergrund grundieren und spachteln“ ohne Schichtdicke. Bei einem Estrich, der die Ebenheit knapp einhält, sind das zwei Millimeter. Bei einem Estrich mit Wellen aus dem Abziehen können es fünf bis acht sein. Derselbe Text steht damit für die vierfache Materialmenge und für eine andere Trocknungszeit vor dem Belag. Deshalb wird die Fläche vorher eingemessen und das Stichmaß festgehalten, damit Schichtdicke und Wartezeit im Ablauf stehen.

Spachtelmasse: Aufgaben und Grenzen

Eine Spachtelmasse leistet drei Dinge gleichzeitig. Sie gleicht Unebenheiten aus, sie stellt eine gleichmäßig saugende und gleichmäßig feste Oberfläche her, und sie liefert die Glätte, die der jeweilige Belag verlangt. Der dritte Punkt ist der, der die Schichtdicke bestimmt: Ein elastischer Belag von zwei Millimetern Dicke bildet jede Riefe ab, ein textiler Belag mit Vlies verzeiht deutlich mehr.

Die üblichen Massen sind zementär oder calciumsulfatgebunden, häufig kunststoffvergütet und faserarmiert. Die Wahl richtet sich nach Untergrund und Belastung. Auf calciumsulfatgebundenem Estrich wird eine zementäre Spachtelmasse in dünner Schicht üblicherweise vertragen, solange die Fläche trocken ist und bleibt; in Feuchträumen und bei größeren Schichtdicken gehört die Frage der Verträglichkeit geklärt, bevor gearbeitet wird.

Schichtdicke ist kein freier Parameter. Jedes Produkt hat einen Bereich, in dem es funktioniert. Zu dünn aufgetragen reißt die Schicht auf und trocknet ungleichmäßig, zu dick verliert sie Standfestigkeit, schwindet stärker und braucht deutlich länger, bis sie belegreif ist. Wo größere Höhen auszugleichen sind, ist ein Ausgleichsestrich oder eine gebundene Schüttung die technisch sauberere Lösung als eine Spachtelmasse jenseits ihres Anwendungsbereichs.

Auch die Festigkeit der Spachtelschicht ist eine Planungsgröße, keine Produkteigenschaft, die man ignorieren kann. Unter Stuhlrollen, unter punktförmig belasteten Möbeln und in Bereichen mit Hubwagenverkehr trägt die Spachtelschicht die Last durch den Belag hindurch. Eine weiche Masse gibt dort nach, und der Belag bekommt bleibende Eindrücke, obwohl er selbst ausreichend widerstandsfähig wäre. Bei erhöhter Belastung wird deshalb nach Festigkeitsklasse ausgewählt und nicht nach Verlaufsverhalten.

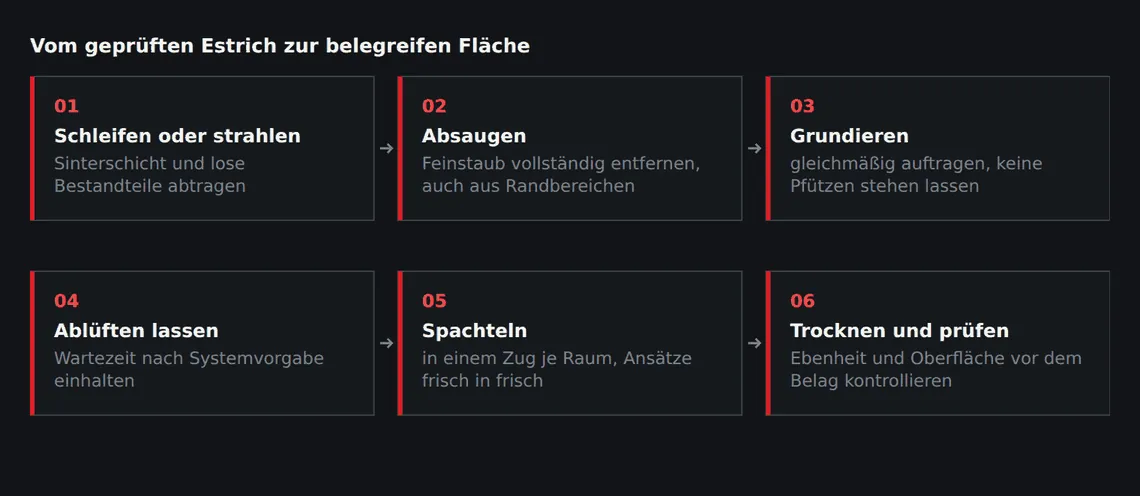

Jeder Schritt hat eine eigene Wartezeit. Sie addieren sich und gehören in den Terminplan, nicht in die Pufferzeit des Verlegers.
Jeder Schritt hat eine eigene Wartezeit. Sie addieren sich und gehören in den Terminplan, nicht in die Pufferzeit des Verlegers.

Verarbeitung: wo es in der Praxis schiefgeht

Spachtelmasse verarbeitet sich in einem engen Zeitfenster. Angemischt wird mit der angegebenen Wassermenge, nicht nach Gefühl. Zu viel Wasser verbessert den Verlauf und senkt gleichzeitig Festigkeit und Standfestigkeit; die Masse läuft dann aus der Fläche heraus und sammelt sich an der tiefsten Stelle. Zu wenig Wasser lässt Ansatzstellen stehen, die nach dem Erhärten als Kante im Belag sichtbar bleiben.

Ein Raum wird in einem Arbeitsgang gespachtelt. Jede Unterbrechung ergibt einen Ansatz, und ein Ansatz in einer zwei Millimeter dicken Schicht ist eine Stufe, keine Fuge. Bei größeren Flächen arbeiten deshalb zwei Leute – einer mischt, einer zieht ab – und die Raumaufteilung folgt Türöffnungen und Fugen, nicht dem Feierabend.

Raumklima wirkt auf beide Schichten. Zugluft trocknet die Oberfläche schneller als den Kern und führt zu einer dichten Haut über feuchtem Material. Direkte Sonneneinstrahlung auf großen Glasflächen macht dasselbe punktuell. Und bei niedriger Temperatur verlangsamt sich die Erhärtung so stark, dass die angegebene Wartezeit bis zum Belag nicht mehr stimmt – die Fläche fühlt sich fest an, trägt aber noch nicht.

Vor dem Belag wird noch einmal geprüft: Ebenheit mit dem Richtscheit, Oberfläche mit der Hand, gegebenenfalls die Restfeuchte der Spachtelschicht bei dickeren Aufträgen. Eine Fläche, die nach dem Spachteln nicht mehr kontrolliert wird, ist eine Fläche, bei der man die Wellen erst im fertigen Belag sieht.

Was der Belag an Vorbereitung verlangt

Die nötige Qualität der gespachtelten Fläche richtet sich nach dem Belag, nicht nach dem Estrich. Das führt zu einer einfachen Regel: Je dünner, glatter und glänzender der Belag, desto höher die Anforderung an die Fläche darunter.

  • Elastische Beläge in Bahnen: vollflächig gespachtelt, glatt, ohne Riefen. Bei glänzenden Oberflächen zeichnet sich jede Unregelmäßigkeit im Streiflicht ab.
  • Designbeläge und LVT: vergleichbar hohe Anforderung, zusätzlich empfindlich gegen Kanten und Poren, weil die Platten sich dem Untergrund formschlüssig anlegen.
  • Textile Beläge: verzeihen kleinere Unebenheiten, brauchen aber eine geschlossene, staubfreie und gleichmäßig saugende Oberfläche für den Klebstoff.
  • Parkett, geklebt: Anforderung an Ebenheit und Oberflächenfestigkeit ist hoch, weil der Klebstoff Schubkräfte aus der Quell- und Schwindbewegung des Holzes übertragen muss.
  • Keramik im Dünnbett: Ebenheit entscheidet über Lippen zwischen den Platten; eine Spachtelung ist nicht immer nötig, bei Großformaten aber meistens sinnvoll.

Aus dieser Reihenfolge ergibt sich auch, wann eine Spachtelung entfallen kann. Ein Estrich, der die erhöhten Ebenheitsanforderungen einhält, eine geschlossene, feste und gleichmäßig saugende Oberfläche hat und keramisch belegt wird, braucht keine Ausgleichsschicht. Sobald einer dieser Punkte nicht sicher erfüllt ist, ist die Spachtelung die günstigere Variante – gemessen an dem, was ein Belagswechsel wegen sichtbarer Wellen kostet.

Sie planen den Oberboden für ein Bauvorhaben? Unsere Leistungsseite erläutert Untergrundvorbereitung und Schnittstellen: Oberboden und Bodenbeläge. Für eine erste Abstimmung helfen Projektort, Fläche und Ausführungszeitraum.

Häufige Fragen

Muss jeder Estrich gespachtelt werden?

Nein. Entscheidend sind Ebenheit, Oberflächenfestigkeit und der vorgesehene Belag. Ein sauber abgeriebener Estrich unter keramischen Belägen kommt oft ohne aus, ein Estrich unter dünnen elastischen Belägen praktisch nie.

Kann man Grundierung weglassen, wenn die Fläche sauber ist?

Auf saugenden mineralischen Untergründen nicht. Ohne Grundierung entzieht der Estrich der Spachtelmasse das Anmachwasser, sie verläuft schlecht und erreicht ihre Festigkeit nicht. Verzichtbar ist die Grundierung nur, wenn das jeweilige System es ausdrücklich vorsieht.

Wie lange muss eine Spachtelschicht trocknen?

Das hängt von Produkt, Schichtdicke und Raumklima ab. Dünne Schichten sind oft nach wenigen Stunden belegreif, dickere brauchen deutlich länger. Bei größeren Auftragsdicken und bei kühlen, feuchten Räumen sollte die Restfeuchte der Spachtelschicht kontrolliert werden, statt nach Tabelle zu arbeiten.

Darf zementäre Spachtelmasse auf Calciumsulfatestrich?

In dünner Schicht auf trockenem Untergrund ist das gängige Praxis, wenn die Grundierung dazu passt und die Fläche dauerhaft trocken bleibt. Bei Feuchtebelastung oder größeren Schichtdicken ist die Verträglichkeit der Bindemittel vorher zu klären, weil Feuchte zwischen Calciumsulfat und Zement Treiberscheinungen auslösen kann.

Besprechen wir Aufbau, Ausführung und Termin Ihres Projekts.

Schicken Sie uns das Leistungsverzeichnis, den Grundriss oder einfach Fläche und Termin. Wir prüfen Ihre Angaben und klären den nächsten Schritt zur Kalkulation – mit einem Hinweis, wenn am geplanten Aufbau etwas nicht zusammenpasst.
