Hohlboden: Aufbau, Bauarten, Einsatz

Systemböden Batuhan Özbek, Bauingenieur (B.Sc.)

Ein Hohlboden erzeugt zwischen Rohdecke und begehbarer Fläche einen zusammenhängenden Hohlraum für Leitungen. Die Lastverteilungsschicht darüber ist durchgehend und nicht demontierbar; der Zugang zum Hohlraum entsteht ausschließlich an Stellen, die vorher festgelegt wurden. Daraus ergeben sich alle Vorzüge und alle Grenzen dieser Bauweise.

Was einen Hohlboden ausmacht

Der Hohlboden besteht aus drei Ebenen: der Rohdecke, einer Stützkonstruktion aus punktförmigen Füßen und einer durchgehenden Lastverteilungsschicht, die auf diesen Stützen aufliegt. Zwischen Decke und Lastverteilungsschicht bleibt ein Hohlraum, durch den Kabel, Datenleitungen und je nach Konzept auch Rohre geführt werden. Die Fläche darüber wird wie ein normaler Fußboden belegt.

Der entscheidende konstruktive Unterschied zum Doppelboden ist die Durchgängigkeit. Die Lastverteilungsschicht ist eine zusammenhängende Platte – gegossen oder aus verklebten Trockenestrichelementen – und lässt sich nicht abschnittsweise herausnehmen. Zugänglich wird der Hohlraum nur über Revisionsöffnungen, Bodentanks und Auslässe, die im Zuge der Ausführung eingebaut werden.

Daraus folgt die Grundregel für die Planung: Was im Hohlraum liegt, muss dort liegen bleiben können. Medien, die im Betrieb regelmäßig verändert, ergänzt oder gewartet werden, gehören entweder an revisionierbare Punkte geführt oder in eine andere Ebene.

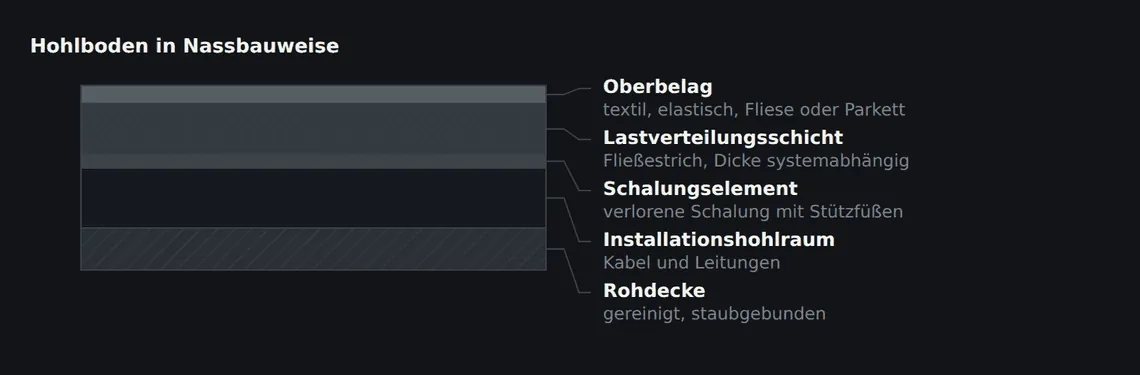

Die Lastverteilungsschicht liegt durchgehend auf punktförmigen Stützen. Der Hohlraum darunter nimmt die Installationen auf und bleibt nach dem Verguss verschlossen.
Die Lastverteilungsschicht liegt durchgehend auf punktförmigen Stützen. Der Hohlraum darunter nimmt die Installationen auf und bleibt nach dem Verguss verschlossen.

Nassbauweise und Trockenbauweise

Beide Bauarten erzeugen dieselbe Grundkonstruktion, unterscheiden sich aber in Bauablauf, Feuchteeintrag und Änderungsfreundlichkeit.

Beim Nasshohlboden werden Stützfüße mit aufgesetzten Schalungselementen auf der Rohdecke verklebt und ausgerichtet. Auf diese verlorene Schalung wird ein Fließestrich – meist calciumsulfatgebunden – aufgebracht, der sich selbst nivelliert und nach dem Erhärten die tragende Platte bildet. Das Ergebnis ist eine sehr ebene, fugenarme Fläche. Der Preis ist die Trocknungszeit vor der Belegung und der Feuchteeintrag ins Gebäude.

Beim Trockenhohlboden werden Plattenelemente – Calciumsulfat-, Gipsfaser- oder Holzwerkstoffplatten – auf die Stützen gelegt, untereinander verklebt oder verschraubt und bilden so die Lastverteilungsschicht. Kein Wasser, keine Trocknungszeit, sofort begehbar und belegbar. Dafür ist die Fläche empfindlicher gegen Feuchte, das Stützenraster muss enger zur Plattenstatik passen, und Höhenausgleich über größere Unebenheiten der Rohdecke ist aufwendiger.

Dieselbe Konstruktionsidee, zwei unterschiedliche Bauabläufe. Die Entscheidung fällt meist über Terminplan und Feuchteverträglichkeit des Gebäudes, nicht über die Tragfähigkeit.
Dieselbe Konstruktionsidee, zwei unterschiedliche Bauabläufe. Die Entscheidung fällt meist über Terminplan und Feuchteverträglichkeit des Gebäudes, nicht über die Tragfähigkeit.

Wie der Hohlboden Lasten abträgt

Statisch verhält sich die Lastverteilungsschicht wie eine Platte auf punktförmigen Auflagern. Eine Einzellast wird nicht an der Stelle abgetragen, an der sie steht, sondern über Biegung in die umliegenden Stützen geleitet. Maßgebend ist deshalb nicht die Druckfestigkeit des Materials, sondern die Biegezugfestigkeit in Verbindung mit der Schichtdicke und dem Stützenabstand.

Diese drei Größen hängen voneinander ab: Ein weiteres Stützenraster verlangt eine dickere oder festere Platte, ein enges Raster erlaubt eine dünnere. Systemhersteller geben diese Kombinationen als geprüfte Paare vor. Wer das Raster auf der Baustelle aufweitet, weil eine Trasse im Weg liegt, verändert die Statik – und zwar an genau der Stelle, an der später eine Last steht.

Die kritischen Zonen sind nicht die Flächenmitten, sondern die Ränder und die Öffnungen. An einer Revisionsöffnung endet die durchgehende Platte; die Lasten müssen um die Öffnung herumgeführt werden. Deshalb gehören Öffnungen ausgewechselt und mit zusätzlichen Stützen gefasst, und deshalb ist ihre Lage keine Entscheidung, die man während der Ausführung trifft.

Für die Nutzung ist die Unterscheidung zwischen Flächenlast, Punktlast und Rollenlast wichtiger als ein einzelner Bemessungswert. Ein Aktenschrank steht still und wirkt punktuell; ein Hubwagen wirkt punktuell und wandert; eine Rollenlast prüft die Fläche an jeder Stelle, auch dort, wo im Bemessungsfall keine Last vorgesehen war. Wo Transportwege über den Hohlboden führen, gehört diese Beanspruchung ausdrücklich in die Anforderung.

Der Hohlraum: Installationen, Luft und Sauberkeit

Der Hohlraum ist ein Bauteil und kein Restvolumen. Was dort liegt, bestimmt die erforderliche Höhe, die Zahl der Revisionsstellen und die Anforderung an die Rohdecke.

Medium im HohlraumKonsequenz für die Planung
Elektro- und DatenleitungenRegelfall; Auslässe und Bodentanks vor dem Verguss einmessen
Nachrüstbare LeitungswegeLeerrohre mitverlegen – Nachziehen ist später der einzige Weg ohne Öffnung
Heizungs- und Sanitärleitungennur mit revisionierbaren Verbindungen; Verbindungsstellen nie im geschlossenen Bereich
Luftführung als QuellluftbodenRohdecke staubbindend behandeln, Hohlraum luftdicht abschotten, Reinigungskonzept erforderlich
Nichts davonHohlboden ist die falsche Bauweise – ein schwimmender Estrich ist günstiger und robuster

Wird der Hohlraum zur Luftführung genutzt, ändert sich der Charakter der Konstruktion. Er wird Teil der Lüftungsanlage und muss entsprechend sauber, dicht und zugänglich sein. Eine unbehandelte Rohdecke gibt über Jahre Staub ab, der in die Raumluft gelangt. Die Deckenoberfläche wird deshalb abgesaugt und staubgebunden – ein Arbeitsschritt, der in Leistungsbeschreibungen regelmäßig fehlt und sich nach dem Verguss nicht mehr nachholen lässt.

Aus der Ausführung

Beim Nasshohlboden entscheidet die Dichtigkeit der Schalungsebene über den Erfolg. Fließestrich findet jede offene Stoßfuge und jeden Durchbruch, an dem nicht abgeklebt wurde, und läuft in den Hohlraum. Er landet dort auf den Leitungen, füllt Trassen und lässt sich nicht mehr entfernen. Deshalb werden Stöße, Randanschlüsse und alle Durchdringungen vor dem Verguss abgedichtet und die Fläche einmal vollständig abgegangen.

Schall, Brandschutz und aufgehende Bauteile

Ein durchgehender Hohlraum verbindet Räume, die oberhalb getrennt sind. Schall läuft unter der Trennwand hindurch, und im Brandfall tut Rauch dasselbe. Beides wird über Schottungen gelöst, die im Hohlraum unter den trennenden Bauteilen sitzen und dort dicht angeschlossen werden. Die Lage dieser Schotts folgt dem Wand- und Brandabschnittsplan und muss vor dem Schließen des Hohlraums stimmen.

Für den Trittschallschutz leistet der Hohlboden aus sich heraus wenig. Die Lastverteilungsschicht liegt auf starren Punktstützen und ist damit körperschallmäßig an die Rohdecke gekoppelt. Wo Trittschallminderung gefordert ist, kommen elastische Lager an den Stützenköpfen oder eine zusätzliche Dämmauflage unter der Lastverteilungsschicht ins Spiel. Das ist eine bewusste Systementscheidung, kein Zubehör.

Eine zweite Frage wird oft zu spät gestellt: Stehen die nichttragenden Trennwände auf der Rohdecke oder auf dem Hohlboden. Auf der Rohdecke aufgestellt, trennen sie den Hohlraum sauber und belasten die Lastverteilungsschicht nicht – dafür muss der Hohlboden in zwei Abschnitten oder an die Wand heran gebaut werden. Auf dem Hohlboden aufgestellt, bleibt die Fläche durchgehend, aber die Wand wirkt als Linienlast und der Hohlraum muss gesondert geschottet werden. Beides ist möglich, beides hat Folgen für Statik und Bauablauf, und die Entscheidung gehört in die Planung.

Der Bauablauf und seine Schnittstellen

Der Hohlboden ist kein Gewerk, das für sich steht. Zwischen der Freigabe der Rohdecke und dem Schließen der Fläche liegen mehrere Übergaben, und jede davon ist eine Stelle, an der die Konstruktion später nicht mehr korrigierbar ist. Die Reihenfolge ist deshalb fest.

  • Rohdecke prüfen und vorbereiten: tragfähig, trocken, gereinigt, staubgebunden. Die Höhenaufnahme erfolgt über die gesamte Fläche, weil die Stützenhöhe aus der Abweichung der Decke folgt und nicht aus einem Mittelwert.
  • Höhenlage des Fertigfußbodens festlegen: Belagsdicke, Türanschlüsse, Übergänge zu angrenzenden Bauweisen und Schwellen einmessen, bevor die erste Stütze steht.
  • Stützen setzen und ausrichten. Die Verklebung braucht einen festen, sauberen Untergrund – auf Trennmitteln, Nachbehandlungsfilmen oder Feinstaub hält kein Kleber, und das zeigt sich erst unter Last.
  • Installationen einbringen, Auslässe, Bodentanks und Abzweigstellen lagegenau einmessen und in der Höhe festlegen. Danach ist jede Änderung ein Eingriff in die fertige Platte.
  • Schalungs- oder Plattenebene schließen, Stöße und Durchdringungen abdichten, Randanschluss mit Randdämmstreifen an allen aufgehenden Bauteilen ausbilden.
  • Lastverteilungsschicht einbringen oder Elemente verkleben, Fläche bis zur planmäßigen Begehbarkeit sperren und vor Zugluft und Belastung schützen.

Der Zeitpunkt für das Schließen der Fläche hängt am Fertigstellungsstand der Elektroinstallation. Solange noch ein Auslass fehlt oder eine Trasse nicht endgültig liegt, kann die Fläche nicht geschlossen werden – und wenn sie trotzdem geschlossen wird, entsteht kurz darauf die erste ungeplante Öffnung. Ein Abnahmetermin für die Installationsebene vor dem Schließen kostet eine halbe Stunde und erspart den Eingriff in die tragende Schicht.

Ebenso unterschätzt wird der Randanschluss. Eine gegossene Lastverteilungsschicht schwindet und dehnt sich wie jede andere zementäre oder calciumsulfatgebundene Platte. Läuft sie ohne Randstreifen gegen Wände, Stützen oder Türzargen, entstehen Zwangspunkte und feste Verbindungen zu den aufgehenden Bauteilen – mit denselben Folgen wie bei einem schwimmenden Estrich, der an die Wand anbindet.

Wann der Hohlboden die richtige Wahl ist

Der Hohlboden spielt seine Stärke dort aus, wo eine mittlere Installationsdichte auf eine hohe Anforderung an die Fläche trifft: durchgehende, ebene, fugenarme Oberfläche, freie Belagswahl bis hin zu Naturstein, keine sichtbaren Plattenfugen, kein Klappern, keine Einschränkung bei der Reinigung.

  • Geeignet: Bürogeschosse mit fester Möblierung, Verwaltungsbauten, Schulen, Verkaufsräume, Flure und Hallen mit Kabeltrassen, Bereiche mit Anforderungen an eine geschlossene, fugenlose Oberfläche.
  • Grenzwertig: Flächen, deren Belegung sich häufig ändert. Jede Umnutzung, die einen neuen Auslass braucht, bedeutet einen Eingriff in die Platte.
  • Ungeeignet: Räume mit sehr hoher Installationsdichte und laufendem Änderungsbedarf – dort ist eine flächig demontierbare Konstruktion die technisch passende Antwort.

Die Aufbauhöhe ist dabei häufig das Argument, das den Ausschlag gibt. Ein Hohlboden lässt sich mit vergleichsweise geringer Gesamthöhe bauen, weil die Lastverteilungsschicht dünn sein kann und keine Plattenstärke für die Demontierbarkeit vorgehalten werden muss. Wo zwischen Rohdecke und Fertigfußboden wenig Platz bleibt, aber trotzdem Leitungen geführt werden müssen, ist das oft die einzige Bauweise, die noch hineinpasst.

Vor der Festlegung lohnt eine nüchterne Frage an den Nutzer: Wie oft wird in den nächsten zehn Jahren etwas am Boden geändert. Wird die Antwort ehrlich gegeben, entscheidet sie die Bauweise zuverlässiger als jeder Kostenvergleich.

Sie planen einen Hohlboden? Unsere Leistungsseite erläutert Bauweisen, Lastklassen und Schnittstellen: Hohlboden. Für eine erste Abstimmung helfen Projektort, Fläche und Ausführungszeitraum. Wie ein Hohlboden in dieser Größenordnung ausgeführt wird, zeigt 28.000 m² Hohlboden bei Pandion Rise & Next.

Häufige Fragen

Wie hoch muss der Hohlraum sein?

Die Höhe ergibt sich aus dem, was hindurchgeführt wird – Kabelmenge, Kreuzungspunkte, Bauteile wie Bodentanks oder Abzweigdosen. Maßgebend ist nicht der Querschnitt der Leitungen, sondern die Stelle, an der sich mehrere Trassen überlagern.

Kann man einen Hohlboden nachträglich öffnen?

Ja, aber es ist ein Eingriff in ein tragendes Bauteil. Die Öffnung muss ausgewechselt und mit zusätzlichen Stützen gefasst werden, und der Belag ist im Bereich der Öffnung selten unauffällig wiederherzustellen. Geplante Revisionsöffnungen sind deshalb immer die bessere Lösung.

Welcher Bodenbelag passt auf einen Hohlboden?

Grundsätzlich jeder, der auf eine durchgehende Lastverteilungsschicht passt – vom textilen Belag über elastische Beläge bis zu Fliesen und Naturstein. Bei Nassbauweise entscheidet der Feuchtezustand der Fläche über den Verlegetermin, bei Trockenbauweise die Anforderung des Belags an Ebenheit und Steifigkeit des Untergrunds.

Ist ein Hohlboden trittschallgedämmt?

Nicht von sich aus. Die Lastverteilungsschicht steht über die Stützfüße in Verbindung mit der Rohdecke. Trittschallminderung entsteht erst durch elastische Stützenlager oder eine zusätzliche Dämmschicht und muss als Anforderung gestellt werden.
