Estrich zurückbauen: Verfahren und Randbedingungen

Estrich Batuhan Özbek, Bauingenieur (B.Sc.)

Der Rückbau eines Estrichs ist kein Abbruch, sondern ein Trennvorgang zwischen Schichten, die miteinander verbunden sein können oder auch nicht. Wie er abläuft, entscheidet sich vor dem ersten Schlag: mit der Kenntnis des vorhandenen Aufbaus, der Lage der Leitungen darin und der Empfindlichkeit der Bauteile ringsum. Wird dieser Schritt übersprungen, richtet der Rückbau am verbleibenden Bauwerk mehr aus als am Estrich.

Vor dem ersten Schlag: den Bestand aufnehmen

Ein Bestandsaufbau lässt sich von oben nicht lesen. Ob der Estrich schwimmend auf einer Dämmschicht liegt, im Verbund auf der Rohdecke haftet oder auf einer gebundenen Schüttung mit Leitungen darin steht, entscheidet gleichzeitig über Verfahren, Gerät, Erschütterung und Trennung des Bruchguts. Die Öffnung an einer unkritischen Stelle ist deshalb der erste Arbeitsgang und nicht eine zusätzliche Vorsichtsmaßnahme.

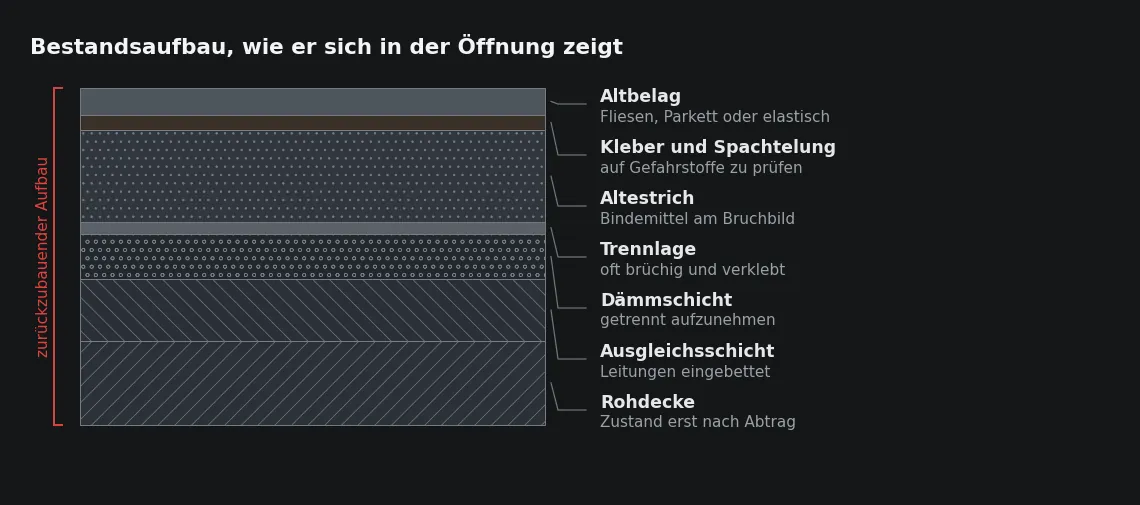

Erst die Öffnung zeigt, ob unter dem Estrich eine Dämmschicht liegt und ob Leitungen im Aufbau geführt sind. Beides bestimmt Verfahren und Trennung des Bruchguts.
Erst die Öffnung zeigt, ob unter dem Estrich eine Dämmschicht liegt und ob Leitungen im Aufbau geführt sind. Beides bestimmt Verfahren und Trennung des Bruchguts.

Die Estrichart lässt sich am Bruchbild bestimmen. Zementestrich bricht grau und sandig, Calciumsulfatestrich ist heller, lässt sich leichter ritzen und reagiert empfindlich auf Wasser aus einem Nassschnitt, Magnesiaestrich fällt durch bräunliche Farbe und organische Füllstoffe auf, und Gussasphalt ist schwarz, temperaturabhängig weich und lässt sich nicht stemmen, sondern nur stechen und schneiden. Diese Zuordnung entscheidet unmittelbar darüber, ob im Verfahren Wasser eingesetzt werden kann und wie das Bruchgut zu trennen ist.

  • Öffnung an einer unkritischen Stelle anlegen und alle Schichten mit Dicke, Zustand und Verbund aufnehmen.
  • Estrichart am Bruchbild bestimmen und mit den Unterlagen zum Gebäude abgleichen.
  • Heizrohre thermisch und Elektroleitungen mit dem Ortungsgerät suchen, den Verlauf auf der Fläche markieren und die Heizkreise absperren und entleeren.
  • Kleber, Spachtelmassen und Altbeläge durch Probenahme auf Gefahrstoffe untersuchen lassen, bevor ein Abtragsverfahren festgelegt wird.
  • Zustand der angrenzenden Bauteile aufnehmen: Putz, Sockel, Fliesenbeläge in Nachbarräumen und Deckenuntersicht darunter.
  • Verbund zur Rohdecke prüfen, weil er darüber entscheidet, ob der Estrich in Platten gelöst oder zerkleinert werden muss.

Bei Aufbauten aus älteren Jahrzehnten steht die Frage nach Gefahrstoffen vor der Wahl des Verfahrens, nicht danach. Asbesthaltige Fliesenkleber und Spachtelmassen sowie teerhaltige Klebstoffe unter Parkett sind der Grund, warum trockenes Schleifen und Fräsen im Bestand nicht der Regelfall sein kann. Geklärt wird das durch Probenahme und nicht durch Augenschein, denn beides ist an der Farbe nicht erkennbar.

Trennschnitte: wo die Fläche endet

Ein Rückbau beginnt am Rand und nicht in der Mitte. Der Randschnitt entlang von Wänden, Türlaibungen und Einbauten trennt die Fläche von allem, was stehen bleibt, und verhindert, dass Schlagenergie über den Estrich in Sockel, Putz und angrenzende Beläge läuft. Ohne diesen Schnitt löst sich beim Stemmen Putz an der Wand, und in Teilflächen, die bestehen bleiben sollen, laufen Risse über die vorgesehene Grenze hinaus.

Die Schnitttiefe richtet sich an der Estrichdicke aus und nicht an der Blattgröße. Zu tief geschnitten bedeutet beim Verbundestrich einen Schnitt in die Rohdecke und im schwimmenden Aufbau einen Schnitt in Trennlage oder Abdichtung, die darunter liegen und unverletzt bleiben sollen. Bei schwimmenden Estrichen läuft das Blatt unter der Platte ohne Widerstand weiter, weil die Dämmschicht nachgibt – der Schnitt wird deshalb leichter zu tief als erwartet.

Nassschnitt bindet Staub, bringt aber Wasser in den Aufbau. Bei schwimmenden Estrichen läuft es über die Schnittfuge in die Dämmschicht und bleibt dort; grenzt eine Fläche aus Calciumsulfatestrich an, entfestigt es die Schnittkante der Restfläche. In diesen Fällen ist der Trockenschnitt mit Absaugung die verträglichere Lösung, auch wenn er langsamer ist und mehr Aufwand beim Staubschutz verlangt.

Vorhandene Fugen sind die günstigsten Schnittgrenzen, weil dort ohnehin getrennt ist; ebenso brauchbar sind Türachsen und Kanten von Bauteilfugen. Endet eine Teilfläche mitten im Raum, gehört die neue Kante an eine Stelle, an der später eine Bewegungsfuge des neuen Aufbaus liegen kann. Andernfalls wird an dieser Linie zweimal gearbeitet: einmal beim Rückbau und einmal, wenn der Anschluss des neuen Estrichs an den alten reißt.

Stemmen, Sägen, Fräsen: Verfahren und ihre Grenzen

Die Verfahren unterscheiden sich in der Energie, die sie in das Bauteil bringen, und in dem, was sie hinterlassen. Nach diesen beiden Größen wird ausgewählt, nicht nach der Tagesleistung.

Ein schwimmender Estrich ist nach unten nicht verbunden. Er lässt sich häufig in Platten brechen, anheben und im Stück abtransportieren, während die Dämmschicht in einem zweiten Gang getrennt aufgenommen wird. Dieser Weg bringt die geringste Erschütterung in die Decke, setzt aber Transportwege, Platz auf der Etage und eine Startöffnung voraus, an der die erste Platte gelöst wird. Ein Verbundestrich muss dagegen zerkleinert werden, und hier liegt die Grenze nahe: Je besser der Verbund, desto mehr Energie erreicht die Decke, und bei geringer Estrichdicke wird die Deckenoberfläche mit abgetragen.

VerfahrenWirkungGrenze
Stemmen mit Hand- und AufbruchhammerLöst dicke Verbundestriche unabhängig von der ZugänglichkeitHohe Erschütterung und Staub, Gefahr für Deckenoberfläche und Nachbarbeläge
Stemmroboter oder Trägergerät mit MeißelHohe Leistung auf großen Flächen mit gleichmäßigem AufbauTragfähige Decke, Zufahrt und Abtransport im gleichen Takt erforderlich
Fugenschneider und WandsägeDefinierte Kanten an Anschlüssen und TeilflächengrenzenBegrenzte Schnitttiefe, Wasser oder aufwendige Absaugung, geringe Flächenleistung
Fräsen und KugelstrahlenOberflächennaher Abtrag von Belägen, Klebern und SinterschichtenKein Verfahren für den Abtrag ganzer Estrichquerschnitte

In der Regel werden die Verfahren gestaffelt: Schnitt an den Grenzen, Lösen oder Zerkleinern in der Fläche, danach oberflächennaher Abtrag der Reste.

Aus der Tabelle folgt die Reihenfolge auf der Baustelle. Zuerst wird geschnitten, weil danach jede weitere Einwirkung an den Schnittkanten endet. Dann wird gelöst oder zerkleinert, mit dem erschütterungsärmsten Verfahren, das den Aufbau bewältigt. Erst am Ende wird oberflächennah abgetragen, und zwar nur so tief, wie es der folgende Aufbau verlangt – bei einem schwimmenden Neuaufbau genügt eine tragfähige, ebene Decke, bei einem Verbundestrich muss die Oberfläche zusätzlich rau und haftfähig sein.

Erschütterung und die Bauteile ringsum

Schlagenergie, die nicht im Estrich verbraucht wird, geht in die Decke und von dort als Schwingung in Wände, Deckenuntersicht und die Räume darunter. Sichtbar wird das nicht am Estrich, sondern an Putzrissen, abgelösten Fliesen in Nachbarräumen und offenen Fugen an Deckenanschlüssen – also an Bauteilen, die niemand angefasst hat.

Empfindlich sind Decken mit geringer Masse und großer Spannweite: Hohldielen, Rippen- und Kassettendecken, Holzbalkendecken mit aufliegendem Estrich und Fertigteildecken mit dünner Ortbetonergänzung. Bei ihnen ändert sich die Reihenfolge der Verfahren – Randschnitt, Lösen in Platten, Stemmen nur dort, wo es unvermeidbar ist. Läuft im Gebäude der Betrieb weiter, kommt eine zweite Grenze hinzu: Labore, Messräume, Serverräume und medizinische Bereiche reagieren deutlich vor jedem Bauteil, und dort werden Verfahren und Zeitfenster daran ausgerichtet und die Erschütterungen messtechnisch begleitet, statt sie abzuschätzen.

Aus der Praxis

Wir nehmen die angrenzenden Bauteile vor dem Rückbau mit Fotos auf und markieren vorhandene Risse mit Datum. In einem Bürogebäude löste sich beim Stemmen im Obergeschoss Putz an einer Unterzugkante im Geschoss darunter; weil der Zustand vorher aufgenommen war, ließ sich der Befund einordnen und das Verfahren für die restliche Fläche auf erschütterungsarmes Lösen umstellen. Dieser Gang dauert eine halbe Stunde und gehört bei uns zum Rückbau wie der Randschnitt.

Staub, Feuchte und der übrige Gebäudebetrieb

Der maßgebende Stoff beim mineralischen Rückbau ist Quarzfeinstaub. Er entsteht bei jedem Schlag- und Schleifvorgang, ist lungengängig und verteilt sich über das ganze Geschoss, wenn er nicht an der Entstehungsstelle erfasst wird. Wirksam ist deshalb die Absaugung direkt am Werkzeug und nicht die Reinigung danach – ein einmal verteilter Feinstaub wird mit jedem Arbeitsgang erneut aufgewirbelt.

  • Die Absaugung unmittelbar am Gerät betreiben, einen Sauger geeigneter Staubklasse einsetzen und Filter wechseln, bevor die Saugleistung sichtbar nachlässt.
  • Den Arbeitsbereich mit staubdichten Wänden und Schleusen abtrennen und im Unterdruck halten, solange das Gebäude weiter genutzt wird.
  • Die Abluft nach außen führen und nicht in Nachbarbereiche oder in eine laufende Lüftungsanlage einleiten.
  • Transportwege, Treppenhäuser und Aufzüge abdecken, weil ein großer Teil der Verschleppung am Bruchgut und an den Schuhen hängt.
  • Bei Verdacht auf Asbest oder teerhaltige Klebstoffe trocken schleifende Verfahren ausschließen und nur Verfahren mit geschlossener Erfassung einsetzen.
  • Wasser zur Staubbindung nur dort einsetzen, wo der verbleibende Aufbau es verträgt, weil gebundener Staub als Schlamm in Fugen und Dämmschichten läuft.

Lärm und Erschütterung lassen sich nicht vermeiden, aber in Takte legen. Die lautesten Verfahren werden durch Vorschnitte und durch das Lösen ganzer Platten zeitlich begrenzt, und Stemmarbeiten in einem genutzten Gebäude gehören in abgestimmte Zeitfenster. Das wirkt auf die Ablaufplanung zurück: Ein Rückbau, der nur in zwei Stunden am Vormittag stemmen kann, braucht ein anderes Verfahren als einer in einem leeren Gebäude.

Bruchgut trennen und den Untergrund übergeben

Bruchgut wird an der Entstehungsstelle getrennt, weil es sich später nicht mehr sortieren lässt. Mineralischer Estrichbruch, Dämmstoff, Folien, bituminöse Schichten und Verbundmaterialien gehen getrennte Wege, und anhaftende Reste können eine ganze Charge in eine andere Kategorie bringen. Gussasphalt und Magnesiaestrich werden grundsätzlich getrennt gehalten, ebenso Material aus Bereichen mit Gefahrstoffverdacht. Möglich ist diese Trennung nur, wenn die Schichtenfolge bekannt ist – das ist der zweite Grund, warum die Öffnung am Anfang steht.

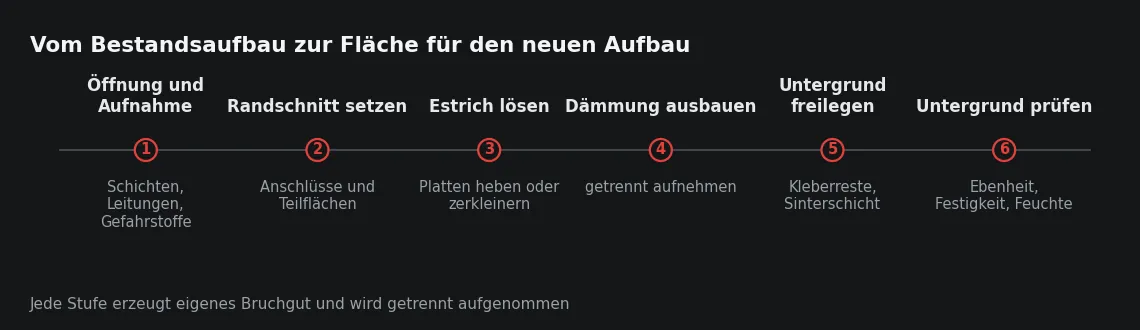

Der Rückbau endet nicht mit der geräumten Fläche, sondern mit dem geprüften Untergrund für den folgenden Aufbau.
Der Rückbau endet nicht mit der geräumten Fläche, sondern mit dem geprüften Untergrund für den folgenden Aufbau.

Nach dem Abtrag ist die freigelegte Decke ein neuer Untergrund und wird als solcher geprüft: Ebenheit, Festigkeit, bei folgendem Verbundaufbau die Haftzugfestigkeit, Restfeuchte der Decke nach Nassverfahren oder nach einem vorangegangenen Wasserschaden, Fehlstellen aus dem Abtrag und der Zustand freigelegter Leitungen. Ausbrüche und Vertiefungen werden kraftschlüssig geschlossen, bevor gedämmt oder grundiert wird, weil sie sonst als Hohlstellen im neuen Aufbau bleiben und sich unter Last als federnde Bereiche zeigen. Mit diesem Nachweis ist der Rückbau abgeschlossen; die geräumte Fläche allein ist es nicht.

Sie planen Estricharbeiten für ein Bauvorhaben? Unsere Leistungsseite erläutert Ausführung und Schnittstellen: Estricharbeiten. Für eine erste Abstimmung helfen Projektort, Fläche und Ausführungszeitraum. Für gewerblich und industriell beanspruchte Flächen: Industrieestrich.

Häufige Fragen

Wie wird ein schwimmender Estrich am schonendsten zurückgebaut?

Durch Randschnitt und anschließendes Lösen in Platten, weil der Estrich nach unten nicht verbunden ist und im Stück angehoben werden kann. Das bringt deutlich weniger Erschütterung in die Decke als flächiges Stemmen, verlangt aber Platz auf der Etage, freie Transportwege und eine Startöffnung.

Lässt sich ein Heizestrich zurückbauen, ohne die Rohre zu treffen?

Nur mit vorheriger Ortung und markiertem Rohrverlauf, und auch dann nicht vollständig, weil Rohre in Bögen und vor dem Verteiler höher liegen. Vor Beginn werden die Heizkreise abgesperrt und entleert: Ein angefahrenes, gefülltes Rohr durchfeuchtet in kurzer Zeit genau die Bereiche, die stehen bleiben sollen.

Woran erkennt man, ob ein Verbundestrich oder ein schwimmender Aufbau vorliegt?

Am sichersten an der Öffnung, weil dort Trennlage und Dämmschicht sichtbar werden. Das Abklopfen gibt einen Hinweis, ist aber nicht eindeutig: Auch ein Verbundestrich klingt über Hohlstellen hohl, und ein schwimmender Estrich auf dichter Dämmung klingt an einigen Stellen erstaunlich fest.

Was ist nach dem Rückbau am Untergrund zu prüfen?

Ebenheit, Festigkeit und bei folgendem Verbundaufbau die Haftzugfestigkeit der freigelegten Oberfläche, dazu Restfeuchte der Decke, Fehlstellen aus dem Abtrag und der Zustand freigelegter Leitungen. Ausbrüche werden kraftschlüssig geschlossen, bevor der neue Aufbau beginnt.
