Estrichdicke prüfen und nachweisen
Nach dem Einbau ist die Estrichdicke keine bekannte Größe mehr, sondern ein Wert, der über die Fläche schwankt. Sie ergibt sich aus der Höhe der Oberkante, die von oben festgelegt ist, und der Höhenlage des Untergrunds, die niemand exakt kennt. Wer sie nachweisen will, braucht deshalb nicht nur ein Messverfahren, sondern zuerst eine Vorstellung davon, wo die dünnste Stelle liegt.
Wo die Dicke zwischen Planung und Fläche verloren geht
Die Oberkante des Estrichs ist nach oben hin festgenagelt. Sie folgt aus dem Meterriss, aus der Aufbauhöhe des Oberbelags, aus Türblatthöhen und aus Anschlusshöhen an Treppen und Schwellen. Nach unten hin ist nichts festgelegt: Die Unterseite liegt auf der Dämmschicht, diese auf einer Ausgleichsschicht oder unmittelbar auf der Rohdecke. Jede Abweichung, die sich in diesen Lagen ansammelt, wandert damit vollständig in die Estrichdicke – nach oben kann die Fläche nicht ausweichen.
Die maßgeblichen Beiträge dazu sind bekannt und werden trotzdem selten addiert. Die Ebenheits- und Höhenlagetoleranzen einer Rohdecke sind deutlich größer als die Toleranzen, die für die fertige Fläche gelten; die Differenz landet im Estrich. Dämmplatten haben eine Dickentoleranz und werden unter dem Gewicht des frischen Mörtels zusammengedrückt, sodass die Unterseite des Estrichs tiefer liegt als die Oberkante der lose verlegten Dämmung. Leitungen und ihre Kreuzungspunkte heben die Dämmschicht örtlich an, wenn sie nicht vollständig eingebettet sind.

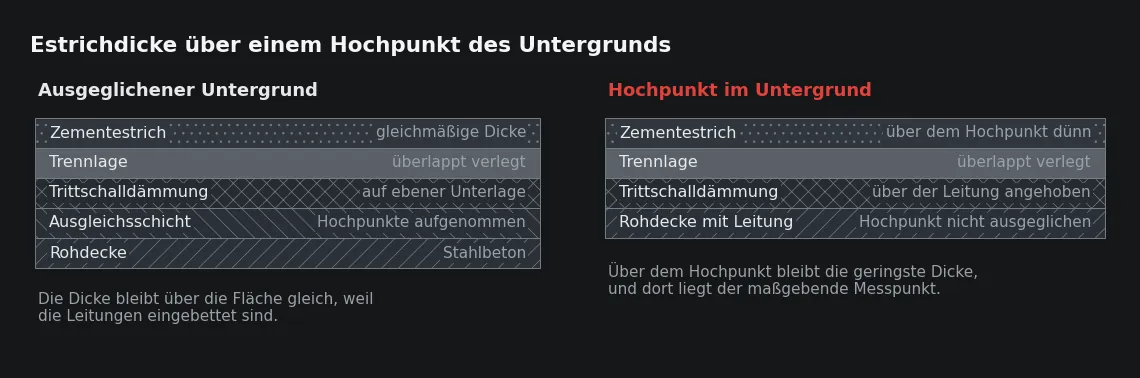

Aus dieser Kette folgt die einzige belastbare Regel für die Prüfung: Nicht die Fläche wird gemessen, sondern der Hochpunkt des Untergrunds. Wird zufällig in der Raummitte gebohrt, weil dort gerade nichts im Weg steht, entsteht ein Wert, der die Fläche günstiger darstellt als sie ist.
Ein weiterer Beitrag fällt erst im Nachhinein auf: der Höhenbezug. Wird die Oberkante des Estrichs aus einem Meterriss abgeleitet, der in einem anderen Bauabschnitt gesetzt wurde, oder wird in einem Raum ohne eigenen Bezugspunkt gearbeitet, verschiebt sich die gesamte Fläche gegenüber der Planung. Die Dicke wandert dann gleichmäßig in eine Richtung, ohne dass ein einzelner Punkt auffällig wäre. Eine solche systematische Abweichung ist erst im Vergleich mehrerer Räume erkennbar und wird bei einer Prüfung mit wenigen Bohrungen regelmäßig übersehen.
Istdicke, dünnste Stelle und der Wert des Mittelwerts
Die Nenndicke ist eine Planungsgröße und steht in der Aufbaubeschreibung. Gemessen wird die Istdicke an einem Punkt, und beurteilt wird die geringste Istdicke in dem Bereich, der später Lasten aufnimmt. Der Grund liegt im Tragverhalten: Eine Platte auf elastischer Bettung versagt örtlich, unter der Last, und nicht als Mittelwert. Der Widerstand gegen Biegung wächst dabei überproportional mit der Dicke, sodass eine geringe Unterschreitung stärker wirkt, als die Zahl vermuten lässt.
Ein Mittelwert über mehrere Punkte beschreibt die Fläche, glättet aber genau die Information, auf die es ankommt. Umgekehrt ist auch ein einzelner Wert mit Vorsicht zu lesen: Die Lochkante bricht beim Bohren aus, und die Oberfläche der Dämmschicht ist selbst nicht eben, sodass ein Tiefenmaß in einer Vertiefung aufsetzen kann. Deshalb werden Einzelwerte mehrfach am Lochrand abgenommen, und ein auffälliger Wert wird nicht bewertet, sondern zuerst im Umfeld eingegrenzt. Erst die Ausdehnung eines Bereichs macht ihn beurteilbar.
Getrennt zu führen sind Messungen unmittelbar am Randdämmstreifen. Dort ist der Mörtel häufig weniger verdichtet und die Höhe unregelmäßig, sodass diese Werte über den Zustand im Feld nichts aussagen. Sie sind für die Frage der Randausbildung interessant und für die Tragfähigkeit der Fläche irrelevant.
Verfahren am eingebauten Estrich
Vier Verfahren kommen in Betracht, und sie unterscheiden sich weniger in der Genauigkeit als in dem, was sie überhaupt liefern. Das vollständigste ist zugleich das einzige, das vor dem Einbau vorbereitet werden muss: Wird die Oberkante der Dämmschicht vor dem Estricheinbau in einem Raster eingemessen und nach dem Erhärten die Oberkante des Estrichs an denselben Punkten aufgenommen, ergibt die Differenz ein Bild der Dicke über die gesamte Fläche, ohne einen einzigen Eingriff. Weil die Dämmschicht unter dem Mörtelgewicht nachgibt, liegt das Ergebnis dabei auf der sicheren Seite.
| Verfahren | Ergebnis | Grenze des Verfahrens |
|---|---|---|
| Differenznivellement | Dickenbild der gesamten Fläche | nur mit Aufnahme vor dem Einbau möglich |
| Sondierbohrung | Istdicke am Punkt, geringer Eingriff | keine Aussage zwischen den Punkten |
| Kernbohrung | Dicke, Schichtenfolge und Probekörper | größter Eingriff, Loch muss geschlossen werden |
| Endoskopie im Bohrloch | Zustand und Folge der Schichten | keine Dickenmessung im engeren Sinn |
Die Verfahren ergänzen sich: Das Nivellement zeigt, wo zu sondieren ist, und die Bohrung bestätigt den Wert an der Stelle, die das Nivellement auffällig macht.
Der Bohrkern liefert mehr als eine Zahl. An ihm sind die Schichtenfolge, der Zustand der Trennlage, die zusammengedrückte Höhe der Dämmschicht und beim Verbundestrich die Verbundfuge ablesbar, und er lässt sich als Probekörper für eine Beurteilung der Festigkeit verwenden. Dafür ist er der größte Eingriff. Wird nass gebohrt, gelangt Wasser in den Aufbau, was bei Calciumsulfatestrich und bei saugenden Dämmschichten die Fläche örtlich verändert; deshalb wird trocken gebohrt oder die Wassermenge begrenzt und sofort aufgenommen.
Indirekte, zerstörungsfreie Verfahren aus der Betonprüfung lassen sich auf den schwimmenden Estrich nur eingeschränkt übertragen. Feuchtegehalt, Bettung und die Schichtenfolge unter dem Estrich überlagern das Signal, sodass die Deutung unsicher bleibt. Sie können helfen, Bereiche für eine Sondierung einzugrenzen, und ersetzen die Messung am geöffneten Querschnitt nicht.

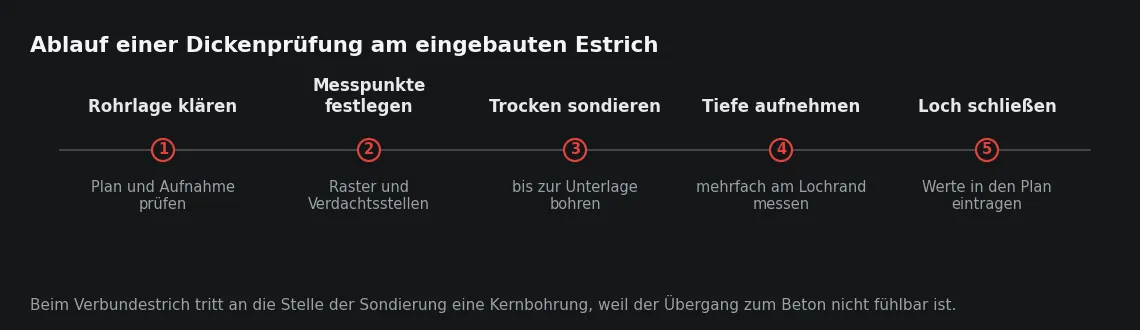

Sondierung und Kernbohrung im Ablauf
- Rohrverläufe und Einbauteile klären, im Heizestrich über den Verlegeplan und, wenn dieser fehlt, über eine Aufnahme der Fläche bei laufender Anlage; ohne bekannte Rohrlage wird nicht gebohrt.
- Messraster und Verdachtsstellen im Raumplan festlegen und die Punkte auf der Fläche markieren, bevor das erste Loch gesetzt wird.
- Trocken bohren und den Vorschub kontrollieren, bis die Unterlage erreicht ist; der Durchtritt in eine Dämmschicht ist deutlich zu spüren, der Übergang zum Beton beim Verbundestrich dagegen nicht, weshalb dort ein Bohrkern die sicherere Wahl ist.
- Die Tiefe mehrfach an verschiedenen Stellen des Lochrands abnehmen und den Wert notieren, bei dem das Messmittel auf tragfähigem Untergrund aufsitzt.
- Das Bohrloch mit einem Mörtel auf Basis desselben Bindemittels kraftschlüssig schließen, damit keine Feuchte in die Dämmschicht gelangt und die Fläche ihre Geschlossenheit behält.
- Jeden Wert mit Raumbezug, Höhenbezug und Datum in einen Plan eintragen; eine Liste ohne Lageplan lässt sich später nicht mehr auswerten.

Aus der Praxis
Wir nehmen die Oberkante der Dämmschicht vor dem Estricheinbau mit dem Rotationslaser in einem Raster auf und markieren die Hochpunkte auf der Folie. Auf einer Schulbaustelle lag der höchste Punkt genau in einem Türdurchgang, also an der Stelle, an der die Fläche ohnehin am schmalsten ist. Wir haben dort vor dem Einbau ausgeglichen – und hätten den Punkt nach dem Einbau mit keiner Bohrung gefunden, weil niemand in einer Türlaibung zu bohren beginnt.
Messpunkte festlegen und dokumentieren
Anzahl und Lage der Messpunkte entscheiden über den Wert der ganzen Prüfung. Ein gleichmäßiges Raster deckt die Fläche ab und findet den Hochpunkt nur mit Glück; die gezielten Punkte finden ihn, sagen aber nichts über den Rest. Sinnvoll ist beides zusammen.
- Das Raster wird gleichmäßig über die Fläche gelegt und um Punkte an den Stellen ergänzt, an denen die geringste Dicke zu erwarten ist.
- Dazu gehören Hochpunkte der Rohdecke, Kreuzungen von Leitungen, Türdurchgänge, Feldränder und Bereiche, in denen die Dämmschicht mehrlagig verlegt wurde.
- Bei Gefälleflächen wird an der dünnsten Stelle des Gefälles gemessen, also am Tiefpunkt der Oberfläche und nicht in der Feldmitte.
- Wird an einem Punkt eine geringere Dicke gefunden, wird deren Ausdehnung mit weiteren Messungen ringförmig eingegrenzt, bis die Werte wieder im erwarteten Bereich liegen.
- Jeder Punkt wird mit Lage im Raumplan, Höhenbezug und Datum festgehalten, weil ein Messwert ohne Ort später nicht mehr zuzuordnen ist.
- Gemessen wird, bevor gespachtelt oder belegt wird; danach ist jede Messung ein Eingriff in den fertigen Aufbau und liefert dieselbe Erkenntnis zu ungünstigeren Bedingungen.
Die Dokumentation in einem Plan statt in einer Liste hat einen praktischen Grund. Erst wenn die Werte räumlich liegen, wird erkennbar, ob eine geringere Dicke ein einzelner Punkt über einer Leitung ist oder ein zusammenhängender Bereich, der einer Schräglage der Rohdecke folgt. Beides führt zu völlig unterschiedlichen technischen Schlüssen, und beide Fälle sehen in einer Zahlenreihe gleich aus.
Eine geringere Dicke technisch bewerten
Die Frage ist nicht, ob eine Abweichung vorliegt, sondern ob die Fläche die vorgesehene Nutzung trägt. Dafür sind vier Angaben nötig: die Ausdehnung des Bereichs, seine Lage in Bezug auf die tatsächlichen Lasten, die am Prüfkörper erreichte Festigkeit und die Steifigkeit des Oberbelags. Liegt die erreichte Biegezugfestigkeit über der geforderten Klasse, kann das eine örtlich geringere Dicke rechnerisch teilweise ausgleichen – als Betrachtung im Einzelfall und nicht als allgemeine Regel.
Die Lage wirkt dabei stärker als der Zahlenwert. Ein kleiner Bereich in einer Zone ohne Verkehr verhält sich anders als derselbe Bereich in einer Fahrspur oder unter einer Einzellast. Der Oberbelag entscheidet zusätzlich: Keramik und Naturstein zeichnen eine örtliche Durchbiegung als Riss in den Fugen nach, während elastische Beläge größere Verformungen aufnehmen, ohne dass etwas sichtbar wird. Aus derselben gemessenen Dicke folgen deshalb je nach Aufbau unterschiedliche Schlüsse.
Technisch stehen mehrere Wege offen: der örtliche Austausch des betroffenen Bereichs, eine Ergänzung des Aufbaus durch eine lastverteilende Lage unter einem starren Belag, beim Verbundestrich eine aufgebrachte Verbundschicht, oder eine Nutzung, die die vorhandene Tragfähigkeit nicht ausschöpft. Welcher Weg trägt, ergibt sich aus der Messung – und die Messung ist nur so lange einfach, wie die Fläche offen liegt. Nach dem Verlegen des Belags bleibt für jede Klärung nur der Eingriff in eine fertige Fläche.
Sie planen Estricharbeiten für ein Bauvorhaben? Unsere Leistungsseite erläutert Ausführung und Schnittstellen: Estricharbeiten. Für eine erste Abstimmung helfen Projektort, Fläche und Ausführungszeitraum.
Häufige Fragen
Reicht eine einzelne Sondierbohrung als Nachweis der Estrichdicke?
Nein, sie liefert einen Punktwert und keine Aussage über die Fläche. Sinnvoll ist ein Raster, ergänzt um gezielte Punkte an den erwarteten Hochpunkten des Untergrunds. Wird ein auffälliger Wert gefunden, wird sein Umfeld mit weiteren Messungen eingegrenzt, bevor er bewertet wird.
Wie wird im Heizestrich gebohrt, ohne ein Rohr zu treffen?
Zuerst wird die Rohrlage geklärt, über den Verlegeplan oder, wenn dieser fehlt, über eine Aufnahme der Oberflächentemperatur bei laufender Anlage. Gebohrt wird zwischen den Rohren, und zwar mit kontrolliertem Vorschub. Bleibt die Lage unklar, wird nicht gebohrt, sondern über die Höhenlage der Oberkanten gerechnet.
Muss ein Bohrloch wieder geschlossen werden?
Ja, und zwar mit einem Mörtel auf Basis desselben Bindemittels wie der Estrich. Ein offenes Loch führt Reinigungs- und Niederschlagswasser in die Dämmschicht und bleibt eine Schwachstelle im Querschnitt. Bei Calciumsulfatestrich ist ein zementgebundener Verschluss ungeeignet, weil die Bindemittel unterschiedlich reagieren.
Was sagt der Mittelwert mehrerer Messungen aus?
Er beschreibt, wie die Fläche insgesamt ausgeführt wurde, und beantwortet die maßgebende Frage nicht. Für das Tragverhalten zählt die geringste Dicke im belasteten Bereich, weil die Platte örtlich unter der Last versagt. Der Mittelwert ist damit eine Angabe zur Ausführung und kein Nachweis für eine einzelne Stelle.
