Montage von Systemböden: Ablauf auf der Baustelle
Ein Systemboden wird nicht eingebaut, sondern eingemessen. Stützenraster, Plattenraster und Hohlraumhöhe stehen fest, bevor die erste Stütze gesetzt wird, und die Montage übersetzt diese Maße in eine Fläche, deren Ebenheit später über das Öffnen jeder einzelnen Platte entscheidet. Anders als beim Estrich lässt sich eine Abweichung hier nicht überspachteln: Sie steht im Raster und wandert durch die gesamte Fläche.
Der Bauzustand entscheidet über den Montagebeginn
Systemböden sind trockene Ausbauelemente. Die Platten haben Kerne aus Calciumsulfat, aus Holzwerkstoff oder aus zementgebundenen Faserplatten, und alle drei reagieren auf Luftfeuchte, wenn auch unterschiedlich stark. Putz-, Spachtel- und Estricharbeiten in denselben oder angrenzenden Geschossen bringen große Wassermengen ein, die nur über die Raumluft abtrocknen. Werden Platten in dieser Luft eingebaut, nehmen die Kerne Feuchte auf, die Kanten wachsen, und die Platte passt nicht mehr spannungsfrei in das Raster – die Fläche drückt sich in den Randstreifen und beginnt zu knirschen.
Ebenso wichtig ist der Zustand der Rohdecke, denn die Stützenfüße werden auf ihr verklebt. Die Klebefläche je Stütze ist klein, und alles, was zwischen Fußplatte und Beton liegt, sitzt direkt im Lastweg: Feinstaub aus Trennschnitten, Reste von Ausgleichsmörtel, Zementschlämme oder Sprühfarbe der Vorgewerke. Auch die Arbeiten über Kopf gehören abgeschlossen, weil Bohrstaub und herabfallender Mörtel nach der Montage in offene Fugen und auf Stützenköpfe fallen und dort später als Klappern zu hören sind.
- Die Gebäudehülle ist geschlossen und das Geschoss ist gegen eintretendes Wasser gesichert, damit der Hohlraum trocken bleibt.
- Putz-, Spachtel- und Estricharbeiten sind abgeschlossen und die eingebrachte Feuchte ist über Lüftung aus dem Geschoss heraus.
- Die Rohdecke ist gereinigt, frei von losen Bestandteilen und trocken genug für das vorgesehene Klebesystem.
- Installationen im künftigen Hohlraum sind fertig, geprüft und dort befestigt, wo sie nach dem Schließen nicht mehr erreichbar sind.
- Die Platten lagern liegend, auf Paletten und im Klima des Montageraums, mindestens über den Zeitraum, den das System für die Anpassung vorsieht.
- Beleuchtung, Verkehrswege und Lagerflächen sind festgelegt, damit die fertige Fläche nicht sofort zum Materiallager wird.
Höhenaufnahme: Meterriss, Rohdeckenrelief, Justierweg
Grundlage der Montage ist ein Höhenbezug, der für das ganze Geschoss gilt, nicht je Raum neu festgelegt wird. Vom Meterriss aus wird rückwärts gerechnet: Aus der geplanten Fertighöhe der Nutzoberfläche werden die Dicke des Belags und die Nenndicke der Platte abgezogen, und das Ergebnis ist die Oberkante der Stützenköpfe. Diese eine Zahl steuert anschließend jede Justierung in der Fläche.
Der zweite Schritt ist die Aufnahme des Rohdeckenreliefs, und zwar nicht stichprobenartig, sondern im Raster der künftigen Stützenpunkte. Der Hochpunkt der Decke bestimmt, welche Stützenlänge überhaupt noch unterkommt, der Tiefpunkt, wie weit der Justierweg ausgefahren werden muss. Liegt die Spanne zwischen beiden über dem Justierbereich der gewählten Stütze, ist das keine Frage der Montage mehr: Dann werden entweder zwei Stützenlängen bestellt oder die Tiefpunkte vor der Montage örtlich ausgeglichen. Wer das erst beim Setzen bemerkt, arbeitet mit unterlegten Blechen und Mörtelpatzen weiter, und damit verliert der Fußpunkt genau die Vollflächigkeit, die er für die Lastabtragung braucht.
Parallel dazu werden die Anschlusshöhen abgeglichen, weil sie nicht mehr verschiebbar sind: Türzargen und Aufzugsschwellen, Antritte von Treppen, Übergänge zu angrenzenden Estrichflächen, Höhenlage der Bodenauslässe und die Unterkanten von Fensterelementen. Jede dieser Höhen ist im Rohbau bereits gesetzt, und der Systemboden ist das Bauteil, das sich anpassen muss.
Das Raster wird abgesetzt, nicht die erste Platte angelegt
Die häufigste Ursache für ein unruhiges Fugenbild ist der Montagebeginn an einer Wand. Wände sind nicht gerade, und die Abweichung der ersten Reihe läuft über die gesamte Fläche mit. Deshalb wird das Raster mit Kreuzlinien vom festgelegten Ursprung aus abgesetzt und über die Diagonalen kontrolliert, bevor Stützen gesetzt werden. Der Ursprung selbst ist eine Planungsangabe und wird aus dem Ausbauraster, den Trennwandachsen und den Positionen der Bodenauslässe abgeleitet.
Aus der Lage des Ursprungs folgt, wo die Anpassplatten liegen. Sie sollen an den Rändern entstehen, die später weder als Verkehrsweg dienen noch im Streiflicht der Fensterreihe stehen. Sehr schmale Streifen sind das eigentliche Problem: Sie liegen nicht mehr auf vollen Stützenköpfen auf, sondern brauchen zusätzliche Stützen oder eine durchlaufende Randauflage, sonst kippt der Streifen beim Betreten der Kante.
Ebenso folgenreich ist das Verhältnis von Raster zu Trennwänden. Trifft eine Trennwandachse mitten auf eine Platte, muss die Platte bei jeder Grundrissänderung geteilt werden, und die Wand steht dann auf einem Zuschnitt, der nur noch auf drei Seiten aufliegt. Fällt die Achse auf eine Plattenfuge, bleibt die Fläche teilbar. Das gilt auch für die Auslässe: Wird das Raster erst auf der Baustelle frei gewählt, verschieben sich die Bodentanks gegenüber dem Möblierungsplan, und die Stichleitungen im Hohlraum laufen anders als geplant.
Montagefolge: Stützen setzen, Platten legen, Anpassungen zuletzt

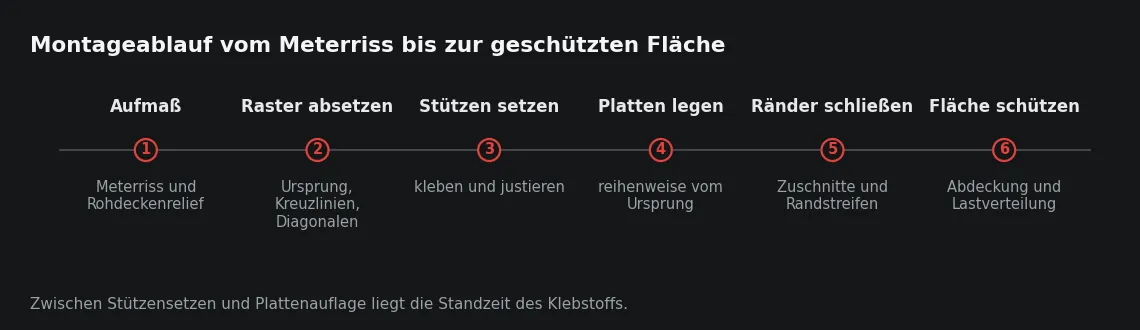

Die Reihenfolge der Montage ist festgelegt, denn jeder Arbeitsschritt begrenzt die Toleranz des folgenden. Entscheidend ist die Standzeit des Klebstoffs: Stützen, die noch nicht tragen, verschieben sich unter dem ersten Plattenpaket, und die Höhenjustierung war dann Arbeit für den Papierkorb.
- Rasterursprung und Kreuzlinien absetzen, Diagonalen prüfen und die Höhenmarke aus dem Meterriss auf die Wände übertragen.
- Stützenpunkte anreißen, Fußpunkte reinigen und die Stützen im vorgesehenen Klebeverfahren setzen, vollflächig gebettet statt punktweise.
- Stützenköpfe auf die errechnete Oberkante justieren und gegen Verdrehen sichern, in der Fläche fortlaufend gegen den Laser kontrolliert.
- Standzeit des Klebstoffs abwarten und erst danach die ersten Plattenreihen auflegen.
- Platten reihenweise vom Ursprung aus verlegen, Fugenmaß und Ebenheit je Reihe prüfen und nicht erst am Ende der Fläche.
- Anpassplatten einmessen, außerhalb des Raums zuschneiden, Schnittkanten fassen und die Ränder auf zusätzliche Stützen legen.

Die Verlegerichtung läuft auf den Ausgang zu, nicht von ihm weg. Wer in die andere Richtung arbeitet, transportiert Material und Personen über eine Fläche, deren Klebefugen noch keine Standfestigkeit haben. Zuschnitte entstehen außerhalb des Montagebereichs, weil der Schnittstaub aus Calciumsulfat- und Faserkernen in die offenen Fugen fällt und dort nicht mehr herauszubekommen ist.
Randanschlüsse, Durchdringungen, Übergänge

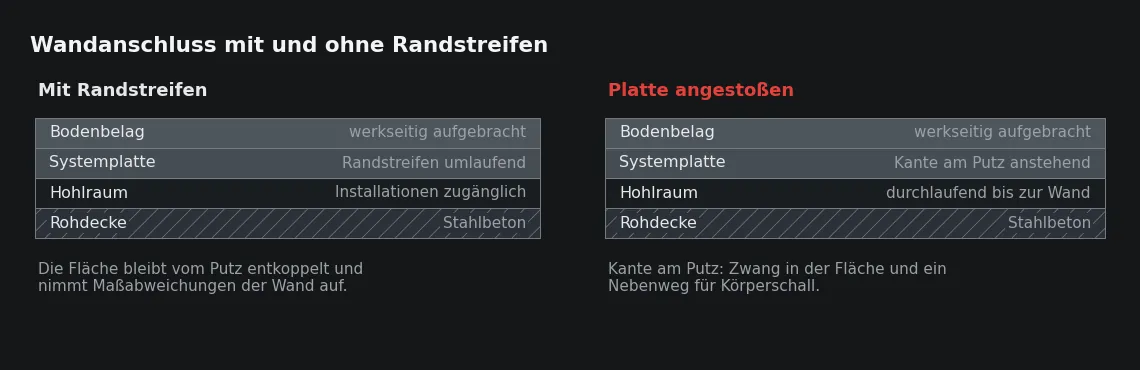

Am Rand treffen zwei Toleranzen aufeinander: die des Rohbaus und die des Rasters. Der Randstreifen nimmt diese Differenz auf und hält die Platte gleichzeitig vom Baukörper fern. Steht eine Platte direkt an der Wand an, entsteht bei jeder Temperatur- und Feuchteänderung Zwang in der Fläche, und die Kante wird über den Putz zum Nebenweg für Körperschall. Der Streifen wird deshalb durchlaufend eingelegt, auch hinter Stützen, Einbauschränken und Installationskanälen.
Durchdringungen sind der zweite empfindliche Punkt. Rohbaustützen, Zargen, Leitungen und Kanäle verlangen Ausschnitte in den Platten, und jeder Ausschnitt nimmt der Platte Auflagerfläche. Ein Zuschnitt, der nur noch auf zwei Seiten aufliegt, braucht zusätzliche Stützen entlang der freien Kante, sonst wippt er unter Last. Die Schnittkanten werden gefasst, weil ein offener Kern an dieser Stelle Feuchte aus der Reinigung aufnimmt und ausbricht.

An Übergängen zu Estrichflächen entscheidet der Höhensprung über die Ausbildung. Liegen beide Flächen auf einer Höhe, wird die Fuge im Türbereich als Bewegungsfuge ausgebildet und nicht mit dem Belag überklebt, weil sich Estrich und Systemboden unterschiedlich verformen. Liegt der Systemboden höher, gehört das Profil in die Planung und nicht in die Belagsverlegung, da es die Plattenkante mechanisch schützen muss.
Schutz der fertigen Fläche bis zur Übergabe
Die montierte Fläche ist in der Regel bereits die Nutzoberfläche, weil der Belag werkseitig aufgebracht ist. Gleichzeitig ist sie für alle folgenden Gewerke der einzige Verkehrsweg im Geschoss. Diese Doppelrolle geht nur mit einer Abdeckung auf, und deren Auswahl ist nicht beliebig: Dampfdichte Folien schließen Restfeuchte ein, unter ihnen bildet sich Kondensat, und bei textilen oder elastischen Belägen bleiben Verfärbungen zurück. Geeignet sind wasserdampfdurchlässige Vliese, bei Transportwegen zusätzlich harte Abdeckplatten.
Der zweite Punkt sind Punktlasten aus dem Baubetrieb. Die Lastklasse einer Platte ist auf die späteren Nutzlasten bemessen, nicht auf Gerüstfüße, Hebebühnen, Rollgerüste und abgesetzte Materialpaletten. Solche Lasten wirken auf eine kleine Fläche mitten im Feld, also dort, wo die Platte die geringste Steifigkeit hat. Wird die Last nicht über Bohlen oder Lastverteilungsplatten auf mehrere Felder verteilt, ist die Verformung bleibend, auch wenn die Platte nicht bricht.
Aus der Praxis
Wir weisen auf Systembodenflächen vor der Übergabe an die Folgegewerke Transportwege und Lagerflächen aus und decken sie zusätzlich ab. Der Grund ist eine Erfahrung aus mehreren Bürogeschossen: Die Schäden sitzen fast nie in der Fläche, sondern in dem einen Streifen, über den alles gerollt wurde, und an den vier Stellen, wo die Hebebühne stand. Wir nummerieren außerdem Platten, die während der Bauzeit für Installationsarbeiten geöffnet werden, weil sie sonst irgendwo anders wieder eingesetzt werden und dann im Fugenbild auffallen.
Bis zur Übergabe wird die Fläche mehrfach geöffnet, weil Elektro- und Datenleitungen im Hohlraum weitergeführt werden. Das geschieht mit dem Saugheber und nicht mit Hebel und Schraubendreher, weil die Kante der empfindlichste Teil der Platte ist. Geöffnete Platten werden lagerichtig zurückgesetzt: Sie haben eingelaufene Kanten, eine Belagsrichtung und bei textilen Belägen eine Florrichtung. Zur Übergabe gehören die Endreinigung ohne stehendes Wasser sowie eingelagerte Ersatzplatten aus derselben Lieferung.
Sie planen einen Hohlboden? Unsere Leistungsseite erläutert Bauweisen, Lastklassen und Schnittstellen: Hohlboden. Für eine erste Abstimmung helfen Projektort, Fläche und Ausführungszeitraum.
Häufige Fragen
Kann montiert werden, während im Haus noch Putz- und Estricharbeiten laufen?
Nicht im selben Geschoss und nicht ohne wirksame Lüftung. Die eingebrachte Feuchte steht als Luftfeuchte im Raum, und die Plattenkerne nehmen sie auf, bis die Kanten wachsen und die Platten nicht mehr spannungsfrei im Raster liegen. In Abschnitten getrennte Geschosse mit geschlossener Hülle und laufender Lüftung sind möglich, wenn die Fläche selbst trocken bleibt.
Was passiert, wenn die Rohdecke stärker abweicht als der Justierweg der Stützen?
Dann reicht die gewählte Stützenlänge für einen Teil der Fläche nicht aus. Sinnvoll ist es, die Tiefpunkte vor der Montage örtlich auszugleichen oder eine zweite Stützenlänge vorzusehen. Das Unterlegen von Blechen oder Mörtelpatzen unter dem Fuß ist keine Lösung, weil die Fußplatte dann nicht mehr vollflächig gebettet ist und die Klebefuge auf Zug belastet wird.
Darf der fertige Systemboden als Transportfläche der Folgegewerke genutzt werden?
Ja, aber nur mit ausgewiesenen Wegen, Abdeckung und Lastverteilung unter Punktlasten. Die Lastklasse gilt für die spätere Nutzung, nicht für Gerüstfüße und Hebebühnen. Sinnvoll ist es, Transportwege vorab festzulegen und dort harte Abdeckplatten über dem Vlies zu verlegen.
Wo beginnt die Verlegung in einem Geschoss mit vielen Räumen?
Am geschossweit festgelegten Rasterursprung, nicht in jedem Raum neu. Nur so treffen Plattenfugen und Trennwandachsen zusammen und die Bodenauslässe liegen an den geplanten Punkten. Wird je Raum von der Wand aus angefangen, versetzt sich das Raster von Raum zu Raum und die Flächen sind später nicht einheitlich teilbar.
