Estrich auf Fertigteil- und Hohldielendecken
Eine Fertigteildecke ist kein durchgehender Untergrund, sondern eine Reihe einzelner Bauteile mit Fugen dazwischen. Sie kommt mit Überhöhung auf die Baustelle, verformt sich unter der Last des Aufbaus weiter und bringt in vielen Fällen Feuchte aus der Ortbetonergänzung mit. Für den Estrich heißt das: Höhe, Bauart und Zeitpunkt richten sich nach der Decke und nicht nach dem Regelaufbau.
Warum eine Fertigteildecke ein anderer Untergrund ist
Eine Ortbetondecke entsteht in einem Guss und bildet eine zusammenhängende Platte mit einer einheitlichen Oberfläche. Eine Fertigteildecke wird zusammengesetzt: aus Hohldielen, aus vorgespannten Platten oder aus Elementdecken mit Ortbetonergänzung. Jedes Element ist ein eigenes Bauteil mit eigener Geometrie, eigenem Alter und eigener Vorspannung. Die Deckenoberfläche besteht damit aus mehreren Teilflächen, die an den Fugen aneinanderstoßen und dort in der Höhe nicht zwangsläufig übereinstimmen.
Für den Fußbodenaufbau ergeben sich daraus drei Eigenschaften, die es auf einer Ortbetondecke in dieser Form nicht gibt: Versätze an den Fugen, eine Überhöhung in Feldmitte und eine Geometrie, die sich nach dem Einbau des Estrichs weiter verändert. Alle drei wirken auf die Estrichdicke, und zwar genau an der Stelle, an der die Platte am dünnsten wird.
Hinzu kommt eine Einschränkung, die selten früh mitgedacht wird: In Hohldielen wird nicht beliebig gebohrt, geschlitzt oder geschnitten, weil Spannglieder und Stegquerschnitte davon getroffen werden. Installationen, die auf einer Ortbetondecke in der Decke verschwinden könnten, laufen hier im Fußbodenaufbau – und brauchen Höhe genau dort, wo sie ohnehin knapp ist.
Überhöhung und Durchbiegung: die Geometrie ändert sich weiter
Vorgespannte Elemente werden mit einer Überhöhung hergestellt. Die Vorspannung krümmt das Bauteil nach oben; die Größe der Krümmung hängt von Spannkraft, Spannweite, Betonalter und Lagerung ab. Zwei benachbarte Elemente aus unterschiedlichen Produktionen oder mit unterschiedlicher Lagerzeit haben deshalb nicht dieselbe Überhöhung. An der Fuge entsteht ein Versatz, der in Feldmitte am größten ist und an den Auflagern gegen null geht.
Mit der Last kehrt sich die Bewegung um. Aufbau, Estrich, Ausbau und Nutzlast drücken das Element nach unten, und das Kriechen des Betons setzt diese Verformung über Monate fort. Die Versätze, die beim Einmessen vor dem Estricheinbau vorliegen, sind damit nicht die endgültigen. Für die Ausführung folgt daraus, dass die Fläche über mehrere Elemente hinweg aufgenommen wird und der Ausgleich auf den höchsten Punkt bezogen wird: Ein Ausgleich, der die Überhöhung nur im Mittel erfasst, lässt über den Scheiteln zu wenig Estrichdicke übrig.

Die verbleibende Verformung der Decke wirkt auf die Platte darüber zurück. Bei schwimmendem Aufbau ist die Wirkung gering, weil die Dämmschicht die Bewegung aufnimmt und der Estrich seine eigene Ebene behält. Bei Verbundestrich und bei dünnen Aufbauten ohne Dämmschicht folgt der Estrich der Decke und muss die Krümmungsänderung mitmachen; dort treten die Risse dann über den Elementfugen auf, in der Linie des Stoßes und nicht zufällig verteilt.
Elementfugen: eine Linie, an der sich die Krümmung ändert
Die Fuge zwischen zwei Elementen ist die Linie, an der die Krümmung der Unterlage wechselt. Vergossene oder verpresste Fugen übertragen Querkraft und verbinden die Elemente zu einer gemeinsam tragenden Fläche, machen aus der Fuge aber keinen homogenen Querschnitt. Bewegung aus unterschiedlicher Durchbiegung, aus Temperaturunterschieden und aus dem Schwinden des Fugenvergusses bleibt an dieser Linie konzentriert.
Daraus ergibt sich die Grundregel für den Aufbau: Was auf der Decke haftet, nimmt die Fugenbewegung mit, was von ihr getrennt ist, nicht. Ein schwimmender Estrich auf durchgehender Dämmschicht überbrückt die Fuge, solange die Bettung darunter gleichmäßig ist. Liegt die Dämmplatte über einem Versatz und kippt, entsteht unter der Estrichplatte eine Linie ohne Unterstützung; die Platte wird dort auf Biegung belastet und reißt entlang der Fuge. Der Ausgleich unter der Dämmschicht ist damit die Voraussetzung dafür, dass die Entkopplung überhaupt wirkt.
Messtechnisch zeigt sich die Fuge nur, wenn quer über sie gemessen wird. Eine Messlatte, die in Elementrichtung liegt, findet eine überraschend ebene Fläche, weil das einzelne Element in der Schalung hergestellt wurde. Erst die Aufnahme quer zu den Elementstößen zeigt Versatz und Überhöhung. Wer die Ebenheit einer Fertigteildecke beurteilt, legt die Latte deshalb quer und über mindestens zwei Fugen – sonst bewertet er die Güte eines einzelnen Elements und nicht die Ebene, auf der der Aufbau stehen soll.
Davon zu unterscheiden sind Bewegungsfugen des Bauwerks, die durch den gesamten Aufbau geführt werden. Elementfugen sind keine Bauwerksfugen und werden im Estrich nicht abgebildet; Bauwerksfugen dagegen werden übernommen, unabhängig davon, wo die Elementstöße liegen.
Feuchte aus der Ortbetonergänzung und aus den Hohlräumen
Bei Elementdecken mit Ortbetonergänzung liegt über der vorgefertigten Platte eine auf der Baustelle betonierte Schicht. Dieser Aufbeton trocknet praktisch nur nach oben aus, weil die Fertigteilplatte darunter dicht ist und der Raum unter der Decke häufig nicht gelüftet wird. Die Decke gibt damit über Wochen Feuchte an den Fußbodenaufbau ab, auch wenn ihre Oberfläche längst trocken aussieht.
Wird der Aufbau auf eine noch feuchte Decke gesetzt, ändert das die Trocknungsrichtung des Estrichs. Er kann nur nach oben abgeben und bekommt von unten Feuchte nachgeliefert; die Trocknungszeit verlängert sich, und Messungen an der Oberfläche fallen günstiger aus als der Zustand im Querschnitt. Der Feuchtezustand der Decke gehört deshalb zur Beurteilung des Untergrunds – vor dem Verlegen der Dämmschicht und nicht erst bei der Feuchtemessung am Estrich.
Bei Hohldielen kommt eine zweite Quelle hinzu. In die Hohlräume läuft während der Rohbauphase Niederschlagswasser, das dort stehen bleibt, solange es keinen Abfluss findet. Eine Decke, in deren Kanälen Wasser steht, verdunstet über Monate in den Aufbau, unabhängig davon, wie trocken der Estrich an der Oberfläche gemessen wird. Entwässerungsbohrungen am tiefsten Punkt der Kanäle gehören deshalb zu den Arbeiten, die vor dem Fußbodenaufbau abgeschlossen sein müssen; im Zweifel wird die Decke geöffnet und nachgesehen.
Aus der Praxis
Wir haben auf einer Hohldielendecke im Ruhrgebiet den Aufbau angehalten, weil aus einer Bohrung in der Untersicht Wasser lief, während die Deckenoberseite seit Wochen trocken aussah. Nach weiteren Entwässerungsbohrungen dauerte es noch einige Wochen, bis nichts mehr nachkam. Dieser Aufwand fällt gegenüber einem Aufbau, der über einer gefüllten Hohldiele nicht trocken wird, kaum ins Gewicht.
Aufbauhöhe: wo die Höhe auf dieser Decke verloren geht

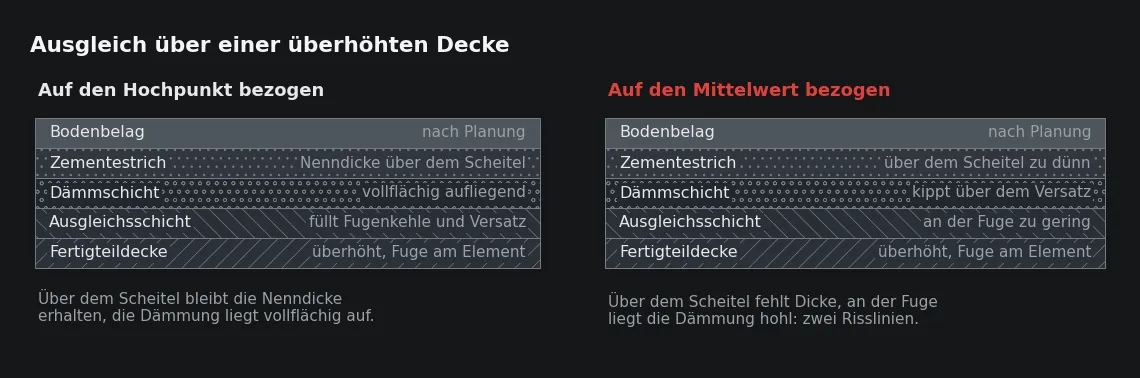

Die Höhe wird an drei Stellen verbraucht. Der Ausgleich muss Versätze an den Fugen und die Überhöhung erfassen; er ist über dem Scheitel am dünnsten und in den Auflagerbereichen am dicksten. Die geplante Estrichdicke muss über dem höchsten Punkt vorhanden sein, weil dort der Querschnitt am geringsten ist – die mittlere Dicke liegt damit über dem Nennmaß. Und die Installationen, die nicht in die Decke dürfen, brauchen ihre eigene Ebene im Aufbau.
Das hat eine Rückwirkung, die leicht übersehen wird. Fertigteildecken werden häufig mit einem knapp bemessenen Aufbaugewicht geplant. Wird die Überhöhung mit einem schweren mineralischen Ausgleich verfüllt, steigt die Eigenlast in der Feldmitte – genau dort, wo die Decke am empfindlichsten reagiert und wo die Durchbiegung am größten ist. Leichte Ausgleichsschichten und gebundene Schüttungen sind auf diesen Decken deshalb nicht nur eine Frage der Verarbeitung, sondern auch der Lastverteilung.
Praktisch beginnt die Aufbauplanung mit einem Nivellement über mehrere Elemente, aufgenommen in Feldmitte, an den Auflagern und beidseits der Fugen. Aus diesen Punkten ergibt sich die Ausgleichsschicht und daraus die verbleibende Höhe für Dämmung, Estrich und Belag. Wer mit dem Regelaufbau beginnt und die Decke später aufmisst, verliert entweder Estrichdicke oder Türhöhe – und beides ist an dieser Stelle schwer zu korrigieren.
- Höhenpunkte über mehrere Elemente aufnehmen, jeweils in Feldmitte, am Auflager und beidseits der Fugen.
- Höchsten Punkt der Fläche bestimmen und die Oberkante der Ausgleichsschicht daraus ableiten.
- Versätze an den Fugen aufmessen und festhalten, wo die Dämmschicht ohne Ausgleich kippen würde.
- Feuchtezustand der Ortbetonergänzung beurteilen und bei Hohldielen die Entwässerung der Kanäle prüfen.
- Leitungsführung festlegen, weil sie auf dieser Decke im Fußbodenaufbau liegt und nicht in der Decke.
- Erst danach Dämmschicht, Estrichdicke und Bauart festlegen und gegen die verfügbare Höhe prüfen.
Die Estrichbauart auf der Fertigteildecke wählen
Aus Fugen, Überhöhung und Deckenfeuchte folgt die Wahl der Estrichbauart. Sie ist auf einer Fertigteildecke deutlich weniger frei als auf einer Ortbetondecke.
| Bauart | Wann sie auf dieser Decke trägt | Was die Decke dabei erzwingt |
|---|---|---|
| Schwimmender Estrich | Regelfall, entkoppelt Fugenbewegung und Überhöhung | durchgehender Ausgleich, damit die Dämmschicht nicht kippt |
| Estrich auf Trennschicht | bei knapper Höhe ohne Anforderung an den Trittschall | ebener, vollflächig tragender Untergrund über alle Elemente |
| Verbundestrich | nur auf einer durchgehenden Ortbetonergänzung | keine Elementfuge im Verbundbereich, Decke ausreichend trocken |
| Fertigteilestrich | bei geringer Höhe und kurzer Zeit bis zur Belegung | sehr ebener Untergrund, weil die Platten Versätze abbilden |
Die Bauart wird an der Decke entschieden und nicht am Regelschnitt: Fugen, Überhöhung und Restfeuchte schließen jeweils eine der Möglichkeiten aus.
Zwei Punkte entscheiden dabei häufiger als die Tragfähigkeit. Erstens der Zeitpunkt: Eine gerade eingebrachte Ortbetonergänzung lässt keinen Verbundestrich zu und verzögert auch den schwimmenden Aufbau, weil ihre Feuchte in die darüber liegenden Schichten wandert. Zweitens die Ebenheit: Jede Bauart, die auf einer Platte oder auf einer steifen Dämmschicht liegt, gibt Versätze nach oben weiter, während ein dickerer Ausgleich sie aufnimmt.
Sinnvoll ist deshalb, die Bauart erst festzulegen, wenn drei Angaben vorliegen: das Nivellement über die Elemente, der Feuchtezustand der Ortbetonergänzung und die Entscheidung, wo die Installationen laufen. Liegen sie vor, ist die Wahl in den meisten Fällen eindeutig. Fehlt eine davon, wird sie später korrigiert, und dann geht es um Aufbauhöhe, die nicht mehr vorhanden ist.
Sie planen Estricharbeiten für ein Bauvorhaben? Unsere Leistungsseite erläutert Ausführung und Schnittstellen: Estricharbeiten. Für eine erste Abstimmung helfen Projektort, Fläche und Ausführungszeitraum.
Häufige Fragen
Kann ein Verbundestrich unmittelbar auf Hohldielen ausgeführt werden?
Über eine Elementfuge hinweg ist das keine geeignete Lösung, weil sich die Bewegung an der Fuge im Verbundestrich als Riss abbildet. Verbund ist sinnvoll auf einer durchgehenden Ortbetonergänzung, die ausreichend fest und ausreichend trocken ist. Auf reinen Hohldielendecken bleibt es bei einem entkoppelten Aufbau.
Wie wird mit den Versätzen an den Elementfugen umgegangen?
Sie werden mit einer Ausgleichsschicht aufgenommen, die auf den höchsten Punkt der Fläche bezogen ist. Entscheidend ist die Vollflächigkeit: Eine Dämmplatte, die auf einer Kante aufliegt und daneben hohl liegt, entkoppelt nicht mehr, sondern erzeugt unter der Estrichplatte eine Linie ohne Unterstützung.
Wie lange muss eine Ortbetonergänzung vor dem Aufbau trocknen?
Eine allgemeine Zeitangabe hilft nicht weiter, weil die Trocknung nur nach oben läuft und von Dicke, Lüftung und Jahreszeit abhängt. Beurteilt wird der Zustand am Bauteil und nicht der Kalender; bleibt der Raum unter der Decke ungelüftet, verlängert sich die Zeit erheblich.
Woran erkennt man Wasser in den Hohlräumen einer Hohldiele?
An dunklen Feuchtefeldern und Ausblühungen in der Untersicht, an tropfenden Bohrlöchern und daran, dass die Estrichtrocknung nicht vorangeht, obwohl Temperatur und Lüftung im Raum stimmen. Sichere Auskunft gibt erst eine Bohrung am tiefsten Punkt des Kanals.
