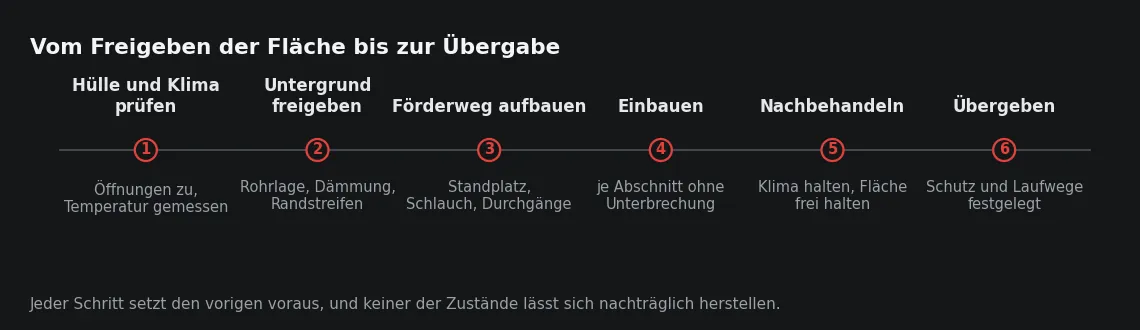

Baustellenbedingungen beim Estricheinbau
Estrich ist das Gewerk, das an einem Tag eine ganze Geschossfläche belegt und sie danach für Wochen bindet. Ob dieser Tag gelingt, entscheidet sich vorher: an der Gebäudehülle, an der Temperatur im kältesten Raum, am Strom- und Wasseranschluss und an der Frage, wie das Material bis in den letzten Raum kommt. Fehlt eine dieser Bedingungen, wird nicht langsamer gearbeitet, sondern anders – und das bleibt in der Fläche lesbar.
Warum die Bedingungen vor dem ersten Mischer feststehen
Estrich ist kein angeliefertes Bauteil, sondern ein Baustoff, der an seinem endgültigen Ort entsteht und dort über Wochen seine Eigenschaften entwickelt. Die Luft, die über der Fläche steht, die Temperatur des Untergrunds und der Schutz in den ersten Tagen gehen deshalb in das Ergebnis ein wie die Rezeptur. Das unterscheidet Estricharbeiten von allen Gewerken, die ein fertiges Produkt montieren: Es gibt keinen Zustand nach dem Einbau, in dem sich eine ungünstige Randbedingung noch ausgleichen ließe. Die Baustellenbedingungen sind damit nicht der Rahmen der Leistung, sondern Teil der Konstruktion.
Dazu kommt, dass der Einbau eine Kette ohne Puffer ist: Mischanlage, Förderleitung, Einbaumannschaft, Abziehen, Glätten. Jedes Glied arbeitet im Takt des Materials, das während des gesamten Vorgangs weiter ansteift. Fällt ein Glied aus – Stromausfall an der Anlage, Wasserdruck weg, Durchgang durch eine abgestellte Palette blockiert –, entsteht der Anschluss nicht dort, wo eine Fuge geplant war, sondern dort, wo die Unterbrechung eingetreten ist. Ein solcher Anschluss bleibt als geschwächte Linie im Feld, weil die beiden Seiten in unterschiedlichem Zustand aneinandergesetzt wurden.

Geschlossene Gebäudehülle: welche Öffnung tatsächlich wirkt
Geschlossen heißt nicht verglast, sondern frei von Durchzug und von örtlicher Abkühlung oder Aufheizung. Maßgeblich sind dabei weniger die fehlenden Fensterscheiben als die Öffnungen, die miteinander in Verbindung stehen. Treppenhaus und Aufzugsschacht wirken bei Temperaturunterschied als Kamin und ziehen Luft durch jedes offene Geschoss; Schachtöffnungen und Deckendurchbrüche verbinden Geschosse, die getrennt betrachtet dicht wären; zwei gegenüberliegende Rohbauöffnungen an der Fassade erzeugen entlang der Flurachse eine stehende Strömung, sobald Wind auf eine Seite drückt und an der anderen saugt. Diese Strömung trocknet die oberste Zone in einem Streifen schneller aus als in der Fläche, und genau dort verliert die Oberfläche zuerst an Festigkeit.
Der zweite, seltener beachtete Punkt ist die Strahlung. Eine Folie schließt die Öffnung gegen Zugluft, wirkt aber vor einer Südfassade wie ein Gewächshaus: Die Oberflächentemperatur des frischen Estrichs steigt weit über die Lufttemperatur des Raums, während der Querschnitt darunter kühl bleibt. Im Winter geschieht das Umgekehrte – eine unverglaste Öffnung kühlt den Untergrund im angrenzenden Streifen ab, ohne dass die Raumluft es zeigt. Deshalb wird nicht die Luft im Flur gemessen, sondern die Oberfläche des Untergrunds, und zwar in dem Raum, der am ungünstigsten liegt. Welche Temperaturgrenzen dabei einzuhalten sind, ist in dieser Bibliothek für die kalte Jahreszeit gesondert beschrieben.
Der dritte Punkt ist organisatorisch und entscheidet häufiger als die beiden anderen: Verschlüsse werden wieder geöffnet. Ein Gewerk, das Material in das Geschoss bringen muss, nimmt die Folie an der nächstgelegenen Fassadenöffnung heraus; das Zurücksetzen gehört dann zur Absprache. Der Zustand muss also nicht nur am Einbautag bestehen, sondern über die ersten Tage danach, und dafür braucht jedes andere Gewerk einen Weg, der ohne das Öffnen der Hülle funktioniert.
- Fassadenöffnungen, Schachtöffnungen und Deckendurchbrüche schließen, auch die, die nicht zur Wetterseite zeigen.
- Treppenhaus- und Schachttüren geschlossen halten, weil der Schacht bei Temperaturunterschied als Kamin arbeitet.
- Die Temperatur an der Oberfläche des Untergrunds messen und nicht an der Raumluft im Flur.
- Folien vor Südfassaden abschatten, weil sie die Oberflächentemperatur weit über die Lufttemperatur treiben.
- Materialwege der Folgegewerke für die Tage nach dem Einbau so festlegen, dass die Verschlüsse geschlossen bleiben können.
Strom, Wasser und die Standplätze der Geräte
Eine Mischanlage braucht einen Anschluss, der ihre Leistung dauerhaft trägt, und eine Wasserversorgung mit gleichmäßigem Druck und ausreichender Menge. Beides ist seltener selbstverständlich, als es klingt: Ein Baustromverteiler, der gleichzeitig Trockenbau, Beleuchtung und einen Kran versorgt, bricht unter der zusätzlichen Last ein, und ein Wasseranschluss, an dem parallel gereinigt wird, liefert von Mischer zu Mischer unterschiedlichen Druck. Schwankt die Wassermenge, schwankt die Konsistenz, und Konsistenzunterschiede innerhalb einer Fläche zeigen sich später als unterschiedliche Oberflächenfestigkeit und als Tonunterschied.
Der Standplatz der Anlage muss früh feststehen und wird selten mitgeplant. Er muss befahrbar und tragfähig sein, einen Silowechsel ohne Rangieren zulassen, freie Höhe für die Beschickung haben und nah am Einstieg der Förderleitung liegen. Dazu kommt ein Platz für Reinigungswasser und Restmörtel; fehlt er, landet die Schlämme im nächsten Bodenablauf oder in der Randfuge, und beides ist aufwendiger zu beheben als die Fläche selbst. Verfügbar bleiben muss der Platz über den gesamten Zeitraum, nicht nur am ersten Tag.
Zugang und Förderwege bis in den letzten Raum
Der Förderweg bestimmt die Reihenfolge der Räume, nicht der Grundriss. Vom Standplatz führt die Leitung über eine Fassadenöffnung oder das Treppenhaus in das Geschoss und von dort durch die Türen bis zum entferntesten Punkt. Jeder zusätzliche Meter und jeder Bogen verändert das Material an der Austrittsstelle, und eine Leitung, die durch eine Türöffnung liegt, blockiert diesen Durchgang für Stunden. Aus dem Weg ergibt sich zwingend, dass vom entferntesten Punkt zum Ausgang gearbeitet wird – das letzte Feld liegt am Ausstieg, und bis der Estrich begehbar ist, führt kein Weg mehr in die Fläche.
Damit wird die Einbaureihenfolge zu einer Frage des Bauablaufs und nicht der Bequemlichkeit. Wenn der einzige Zugang zu einem Bauteil – ein Schacht, ein Balkon, ein Technikraum – über die frische Fläche führt, muss das vor dem Einbau geklärt werden und nicht danach. Die technische Antwort darauf ist die Teilung in Abschnitte, deren Grenzen auf geplante Fugen fallen, verbunden mit einer zeitlichen Abstimmung: Der Abschnitt, über den ein anderes Gewerk noch muss, kommt später.
- Zugangswege der anderen Gewerke für die Tage nach dem Einbau festlegen und auf dem Plan festhalten.
- Die Fläche danach in Abschnitte teilen, deren Grenzen auf geplante Fugen fallen.
- Einbaurichtung je Abschnitt vom entferntesten Punkt zum Ausstieg festlegen.
- Schlauchführung, Durchgänge und die Türen bestimmen, die während des Einbaus frei bleiben.
- Die Abschnittsfolge mit den Terminen der Folgegewerke abgleichen, bevor die Anlage bestellt wird.
Schutz der fertigen Fläche und die Stoffe, die sie verändern
Nach dem Einbau ist die Estrichfläche die am stärksten belastete Fläche im Gebäude, weil sie allen anderen Gewerken als Arbeitsebene dient. Belastet wird sie auf zwei Weisen, die getrennt zu behandeln sind: mechanisch durch Kanten, Ausbrüche und Einzellasten, stofflich durch Eintrag. Gipshaltiger Schleifstaub und Gipsschlämme auf einem Zementestrich, Mörtelreste, Trennmittel, Öl, Farbe und Fugenmaterial dringen in die offene Porenstruktur ein und lassen sich nicht mehr abkehren. Sie erscheinen später als Verfärbung unter einem hellen Belag oder als örtliche Verbundstörung, wenn gespachtelt wird.
Der dritte Eintrag ist Wasser. Jedes Gewerk, das nass arbeitet, bringt Feuchte in einen Raum, in dem ein Estrich austrocknen soll, und örtlich auch auf die Fläche selbst. Dieser Anteil muss wieder heraus, bevor die Fläche belegt werden kann, und er trifft die Fläche ungleichmäßig, sodass am Ende einzelne Bereiche hinter dem Rest zurückbleiben. Deshalb muss die Abdeckung zeitlich richtig liegen: zu früh aufgebracht behindert sie die Austrocknung, zu spät aufgebracht schützt sie nichts mehr. Sinnvoll ist, zuerst die Laufachsen zu schützen, weil dort der größte Teil des Verkehrs stattfindet, und die Flächen dazwischen frei und gleichmäßig weitertrocknen zu lassen.
Aus der Praxis
Wir markieren nach dem Einbau die Laufachsen und legen den Schutz zuerst dort aus, wo die anderen Gewerke ohnehin gehen werden – vom Treppenhaus zum Schacht, vom Schacht zum Fenster. Dazu gehört, dass die Abdeckung nach jedem Eingriff zurückgelegt wird; eine Abdeckung, die zusammengeschoben in der Ecke liegt, schützt nichts. Wo wir das nicht abgesprochen hatten, lagen zwei Wochen später Gipsreste und Kabelrollen quer über der Fläche, und der Boden musste vor der Belagsverlegung noch einmal maschinell gereinigt werden.
Abstimmung mit den Folgegewerken
Der Estrich gibt dem Ausbau seine Zeitstruktur: die Frist, bis die Fläche begehbar ist, die Frist, bis sie belastet werden darf, und die deutlich längere Zeit bis zur Belegreife, die vom Raumklima abhängt. Dieses Raumklima nutzen andere Gewerke gleichzeitig, und ihre Anforderungen widersprechen sich: Trockenbau und Maler brauchen warme, trockene Luft, bringen selbst aber Feuchte ein; der Fensterbau öffnet die Hülle; die Sanitärinstallation muss über die Fläche. Diese Konflikte werden im Terminplan gelöst und nicht auf der Fläche. Bei beheizten Konstruktionen kommt das Aufheizen hinzu, das bei Zementestrich frühestens ab dem 21. Tag beginnt und den Zeitpunkt der Belagsarbeiten mitbestimmt.
| Bedingung | Woran sie vorher geprüft wird | Was ohne sie in der Fläche erscheint |
|---|---|---|
| Geschlossene Hülle | Öffnungen, Schächte und Treppenhaus begangen | Zugluftstreifen mit sandender Oberfläche |
| Temperatur | an der Untergrundoberfläche im kältesten Raum | verzögerte oder gestörte Festigkeitsentwicklung |
| Strom und Wasser | eigener Anschluss, Druck und Menge geprüft | Konsistenzsprünge und Tonunterschiede |
| Förderweg | Standplatz, Leitungslänge, Durchgänge | Unterbrechungen mit geschwächten Anschlüssen im Feld |
| Schutz und Laufwege | Laufachsen, Abdeckung und Abschnitte festgelegt | Kantenausbrüche und Stoffeintrag |
Jede fehlende Bedingung hinterlässt ihr eigenes Bild in der Fläche.
Damit ist auch der Umgang mit fehlenden Bedingungen beschrieben: Jede von ihnen hat eine technische Folge, und wo sie nicht herstellbar ist, ändert sich der Zeitpunkt oder die Bauart – durch kleinere Abschnitte, durch eine Estrichart mit anderem Zeitverhalten oder durch den Einbau erst nach dem Schließen der Hülle.
Sie planen Estricharbeiten für ein Bauvorhaben? Unsere Leistungsseite erläutert Ausführung und Schnittstellen: Estricharbeiten. Für eine erste Abstimmung helfen Projektort, Fläche und Ausführungszeitraum.
Häufige Fragen
Was heißt geschlossene Gebäudehülle konkret?
Frei von Durchzug und von örtlicher Abkühlung oder Aufheizung über der Fläche. Dazu gehören neben den Fassadenöffnungen auch Schachtöffnungen, Deckendurchbrüche und die Türen zu Treppenhaus und Aufzug, weil diese Wege bei Temperaturunterschied eine dauerhafte Strömung erzeugen. Der Zustand muss über die ersten Tage nach dem Einbau bestehen bleiben, und Folien vor stark besonnten Öffnungen brauchen zusätzlich eine Abschattung.
Kann bei laufendem Rohbau eingebaut werden?
Technisch ja, wenn der Abschnitt vom übrigen Betrieb trennbar ist und seine Grenzen auf geplante Fugen fallen. Entscheidend ist, dass die frische Fläche nicht überquert und nicht punktuell belastet wird, solange sie das nicht trägt. Wo der einzige Zugang zu einem anderen Bauteil über die Fläche führt, wird der Abschnitt später eingebaut.
Woraus ergibt sich die Einbaureihenfolge?
Aus dem Förderweg, aus den Abschnittsgrenzen und aus den Zugangswegen der anderen Gewerke. Gearbeitet wird vom entferntesten Punkt zum Ausstieg, damit die Mannschaft die Fläche nicht überqueren muss. Der Grundriss allein sagt darüber nichts aus.
Was passiert, wenn während des Einbaus der Strom ausfällt?
Das Material in der Leitung steift weiter an, und der Anschluss entsteht an einer Stelle, an der keine Fuge geplant war. Er bleibt als geschwächte Linie im Feld. Zeichnet sich die Unterbrechung ab, wird der Anschluss auf eine geplante Feldgrenze gelegt; vorbeugend gehört die Stromversorgung der Anlage nicht auf einen gemeinsam genutzten Verteiler.
