Estrich fördern: Pumpen, Schläuche, Förderwege

Estrich Batuhan Özbek, Bauingenieur (B.Sc.)

Zwischen Mischanlage und Einbaustelle liegen auf den meisten Baustellen einige Dutzend Meter Schlauch, mehrere Bögen und ein oder mehrere Geschosse Höhenunterschied. Auf diesem Weg verändert sich der Mörtel: Er reibt an der Schlauchwand, er trennt sich unter Druck in Korn und Leim, und er steift an, sobald der Strang stillsteht. Was an der Einbaustelle austritt, ist deshalb nicht selbstverständlich das, was den Mischer verlassen hat – und die Unterschiede bleiben in der Fläche stehen.

Der Förderweg gehört zum Einbauverfahren, nicht zur Logistik

Ein Mörtel lässt sich nur fördern, wenn er an der Schlauchwand gleitet. Diese Gleitfähigkeit liefert nicht das Wasser, sondern der Zementleim zusammen mit dem Feinkorn: Sie bilden einen Film zwischen Schlauchwand und Korngerüst, an dem die Masse entlangrutscht. Reicht dieser Anteil nicht aus, sucht sich das Korn direkten Kontakt zur Wand, der Widerstand steigt sprunghaft, und der Strang setzt sich zu. Das ist der Grund, weshalb ein magerer Mörtel schwer zu fördern ist, obwohl er nicht trocken ist.

Aus dieser Mechanik folgt eine Reihenfolge für die Vorbereitung. Erst steht die Strecke fest – Standplatz, Länge, Bögen, Höhe –, dann ergibt sich daraus die Anforderung an Konsistenz und Feinkornanteil, und erst danach wird die Fläche in Einbauabschnitte geteilt. Wird umgekehrt gearbeitet und die Strecke erst am Einbautag gelegt, bleibt als einzige verfügbare Anpassung das Anmachwasser. Damit wird die Förderung zur Ursache eines Festigkeitsproblems, das später in der Fläche gesucht wird und nicht im Schlauch.

Erdfeuchter Estrich: Förderung mit Druckluft

Erdfeuchter Mörtel wird pneumatisch gefördert: Druckluft schiebt das Material als Pfropfen durch den Strang. Die Förderung ist damit nicht kontinuierlich, sondern stoßweise, und am Austritt trennt sich das Gemisch aus Luft und Mörtel. Das grobe Korn hat die größere Masse und fliegt weiter, der Feinanteil und der Leim bleiben näher am Austritt. Wird das Material frei in den Raum geworfen, liegt deshalb am einen Ende des Wurfbogens kornreiches und am anderen leimreiches Material.

Deshalb gehört an das Ende der Strecke ein Abwurfbogen oder ein Prallblech, und der Mörtel wird auf ein Haufwerk abgeworfen, aus dem die Kolonne ihn aufnimmt, verteilt und verdichtet. Dieses Umsetzen ist keine überflüssige Handarbeit, sondern der Schritt, der die beim Austritt entstandene Trennung wieder aufhebt. Wer erdfeuchten Estrich direkt in die Fläche wirft und nur noch abzieht, baut die Entmischung genau dort ein, wo sie später als Nest oder als sandige Stelle sichtbar wird.

Die pneumatische Förderung ist außerdem empfindlich gegen beide Abweichungen der Konsistenz. Zu trockener Mörtel verhakt sich im Bogen und führt zur Verstopfung, zu feuchter Mörtel klebt an der Wand, baut dort eine Schicht auf und verengt den Querschnitt, bis derselbe Effekt eintritt. Beide Fälle enden mit einer Unterbrechung, und jede Unterbrechung hinterlässt eine Stelle in der Fläche, an der Material unterschiedlicher Beschaffenheit aneinanderstößt.

Fließfähige Massen: geschlossene Förderung mit Schnecken- oder Kolbenpumpe

Weiche bis fließfähige Massen werden im geschlossenen, vollständig gefüllten Strang gefördert. Exzenterschneckenpumpen arbeiten dabei nahezu pulsationsfrei und werden vor allem bei mittleren Förderweiten eingesetzt; Kolbenpumpen erreichen größere Weiten und Höhen, erzeugen aber Druckstöße, die den Schlauch bei jedem Hub bewegen. Diese Bewegung ist der Grund, weshalb die Strecke im Gebäude nicht nur verlegt, sondern auch gehalten werden muss.

Entscheidend ist bei diesen Systemen der ununterbrochene Betrieb. Steht die Masse im Strang, beginnt sie anzusteifen und setzt sich ab; das Wiederanfahren erfordert dann deutlich höheren Druck, und das zuerst austretende Material ist nicht mehr brauchbar. Der Materialnachschub muss deshalb zur Förderleistung passen – eine Pumpe, die auf den nächsten Mischer wartet, erzeugt genau die Stillstände, die anschließend als Übergangszonen in der Fläche liegen. Nass in nass eingebaut wird nur, was auch nass in nass ankommt.

Bei Durchlaufmischern und Mischpumpen wird das Wasser unmittelbar am Gerät dosiert, und zwar fortlaufend. Eine Abweichung wirkt dort nicht auf eine einzelne Charge, sondern auf jeden Liter, der ab diesem Moment gefördert wird, und sie fällt erst an der Einbaustelle auf, wenn die Masse anders fließt als zuvor. Die Kontrolle gehört deshalb an die Austrittsstelle und nicht an das Gerät: Wer die Konsistenz dort in festen Abständen prüft, erkennt eine wandernde Dosierung, solange sie noch wenige Quadratmeter betrifft.

Weite, Höhe und Bögen: die Strecke ist länger als der Grundriss

Der Widerstand einer Förderstrecke setzt sich aus drei Anteilen zusammen: der Reibung auf der geraden Länge, dem Zusatzwiderstand jedes Bogens und dem Höhenunterschied, der als reines Gewicht gegen die Pumpe arbeitet. Ein engradiger Bogen wirkt dabei wie ein erhebliches Stück gerade Strecke, weil das Korngerüst im Bogen umgelenkt und neu geordnet werden muss. Eine Strecke mit vielen Richtungswechseln und Geschossen ist also weit vom Maß im Grundriss entfernt, und die Grenzwerte für Weite und Höhe sind Geräteangaben, keine Erfahrungswerte der Kolonne.

Zwei Stellen sind besonders kritisch. Die erste ist jeder Übergang von größerem auf kleineren Schlauchdurchmesser, weil sich dort Grobkorn quer legt und eine Verstopfung aufbaut; solche Übergänge gehören an den Anfang der Strecke, nicht an ihr Ende. Die zweite ist das Verhältnis von Größtkorn zum Schlauchquerschnitt: Eine grobe Körnung, die im offenen Mischer unauffällig ist, wird in einem engen Schlauch zum Dauerärgernis. Wo die Strecke lang wird, ist es technisch sinnvoller, den Querschnitt zu vergrößern, als die Konsistenz weicher zu fahren.

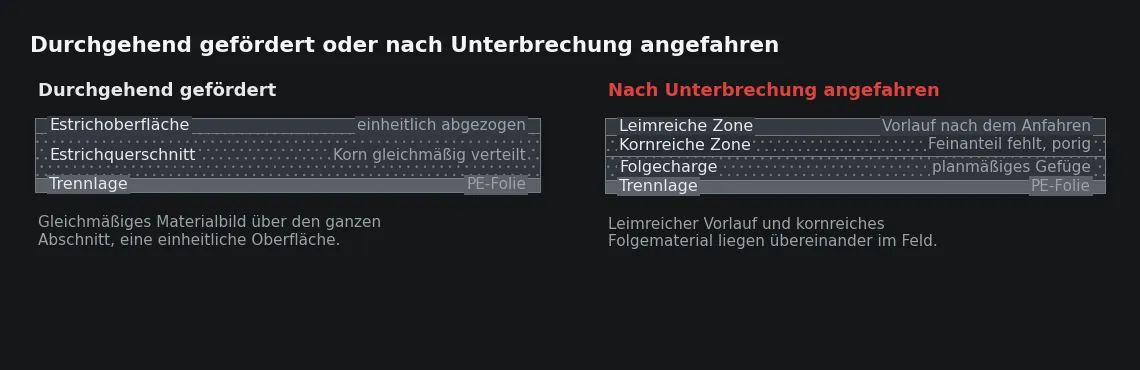

Nach einer Unterbrechung tritt zuerst leimreiches, dann kornreiches Material aus. Beides wird in dasselbe Feld eingebaut und bleibt als Zone unterschiedlicher Dichte im Querschnitt stehen.
Nach einer Unterbrechung tritt zuerst leimreiches, dann kornreiches Material aus. Beides wird in dasselbe Feld eingebaut und bleibt als Zone unterschiedlicher Dichte im Querschnitt stehen.

Entmischung: wo sie entsteht und woran sie auffällt

Entmischung durch Förderung ist von der Sedimentation durch zu viel Anmachwasser zu unterscheiden. Sie entsteht an drei Stellen: im Strang, wenn das Korn dem Leim vorausläuft; am Austritt durch die unterschiedliche Wurfweite von Korn und Feinanteil; und im Trichter oder Behälter, wenn das Material bei Stillstand absetzt. Alle drei erzeugen dasselbe Bild an der Einbaustelle: Das Material wechselt zwischen mager und leimreich, ohne dass sich an der Rezeptur etwas geändert hätte.

Auffällig wird das zuerst der Kolonne, weil sich das Material unterschiedlich verdichten und abziehen lässt. Später zeigt es sich am Querschnitt als wechselnde Kornverteilung, an unterschiedlichem Klang beim Abklopfen und an Prüfkörpern, die aus derselben Fläche auseinanderlaufende Werte liefern. Wer solche Streuungen ausschließlich der Mischanlage zuordnet, übersieht regelmäßig die Förderstrecke – dabei ist die Reihenfolge der Auffälligkeiten eindeutig: Materialwechsel innerhalb einer Charge kommt aus dem Schlauch, Unterschiede zwischen Chargen aus dem Mischer.

Beherrschbar ist die Entmischung nur über die Gleichmäßigkeit des Betriebs. Dazu gehört, die Förderleistung nicht an der Spitzenleistung der Mischanlage auszurichten, den Trichter nicht leerlaufen zu lassen, das abgeworfene Haufwerk vor dem Verteilen umzusetzen und die Strecke so kurz zu halten, wie es der Standplatz zulässt. Keiner dieser Punkte kostet Material, alle kosten Vorbereitung – und alle wirken auf dieselbe Eigenschaft, nämlich auf die gleichmäßige Dichte über die gesamte Fläche.

Aus der Praxis

Wir werfen den Vorlauf grundsätzlich in einen Kübel und nicht in die erste Ecke des Raumes. Das zuerst austretende Material aus einem frisch geschmierten Strang ist leimreich und steht sonst genau dort als weiche Stelle, wo später die Tür aufschlägt und die Nutzung beginnt. Nach jeder Unterbrechung verfahren wir genauso und markieren die Stelle, an der weitergebaut wurde – so lässt sich am nächsten Tag gezielt prüfen, statt die ganze Fläche in Frage zu stellen.

Schlauchführung im Gebäude: Gewicht, Druckstöße, fertige Bauteile

Ein gefüllter Förderschlauch ist schwer, er bewegt sich unter Druckstößen und er wird während des Einbaus mehrfach umgelegt. Jede dieser Eigenschaften wirkt auf Bauteile, die bereits fertig sind, und auf Schichten, die gerade erst eingebaut wurden.

  • Der Schlauch wird nicht über die frisch eingebaute Fläche gezogen, weil die Spur nur so lange nachverdichtet werden kann, wie das Material verarbeitbar ist.
  • An Treppenläufen und Kanten liegt der Schlauch auf Kanthölzern oder Auflagen, damit die Druckstöße ihn nicht an den Stufenkanten wandern lassen.
  • Randdämmstreifen, Türzargen und fertige Wandflächen werden vor dem Legen der Strecke geschützt, weil ein Schlauch sie beim Umlegen umlegt oder verschiebt.
  • Kupplungen werden gesichert und vor dem Anfahren geprüft, denn eine Kupplung öffnet sich unter Druck nicht langsam.
  • Senkrecht geführte Stränge werden am Bauwerk befestigt und nicht an Geländern oder Gerüstteilen abgehängt.
  • Bögen werden als Verschleißteile behandelt und regelmäßig gedreht oder geprüft, weil sie innen von der Strömung abgetragen werden.

Der teuerste dieser Punkte ist der erste. Eine Schlauchspur in der frischen Fläche lässt sich durch Nachverdichten und Nachziehen beseitigen, solange der Mörtel noch reagiert; danach bleibt eine Zone geringerer Dichte, die in der Ebenheitsprüfung auffällt und unter dem Belag als örtlich weiche Stelle bestehen bleibt.

Vorbereitung der Förderstrecke vor dem ersten Kubikmeter

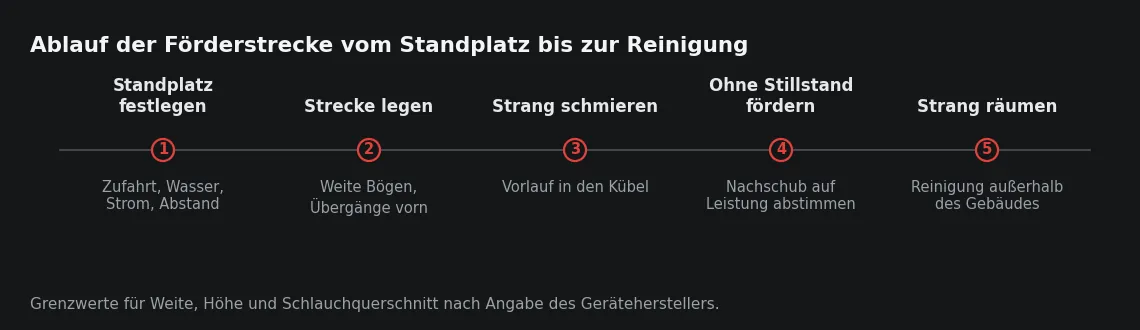

Die Reihenfolge ist nicht beliebig: Jeder Schritt vor dem Fördern verhindert eine Unterbrechung, die sich später nicht mehr aus der Fläche entfernen lässt.
Die Reihenfolge ist nicht beliebig: Jeder Schritt vor dem Fördern verhindert eine Unterbrechung, die sich später nicht mehr aus der Fläche entfernen lässt.

Die Strecke wird vor dem ersten Kubikmeter vollständig gelegt, gesichert und geschmiert, nicht parallel zum Einbau verlängert. Jede Verlängerung während des Betriebs bedeutet einen Stillstand mit anschließendem Vorlauf, und dieser Vorlauf landet im laufenden Einbauabschnitt. Ebenso gehört der Weg für die Kolonne festgelegt, bevor Material im Raum liegt: Wer über die frische Fläche zur nächsten Position muss, verdichtet sie an dieser Stelle unkontrolliert nach.

Am Ende steht die Reinigung, und sie ist konstruktiv relevant. Reinigungswasser mit Zementanteil gehört nicht in Bodenabläufe, nicht auf die frische Fläche und auf keinen Fall in offene Randbereiche oder Dämmschichten: Dort bleibt es über Wochen stehen, verzögert die Trocknung des gesamten Feldes und wird später als Restfeuchte gemessen, ohne dass die Ursache noch erkennbar ist. Geräumt und gereinigt wird deshalb außerhalb des Gebäudes an einer vorher festgelegten Stelle.

Sie planen Estricharbeiten für ein Bauvorhaben? Unsere Leistungsseite erläutert Ausführung und Schnittstellen: Estricharbeiten. Für eine erste Abstimmung helfen Projektort, Fläche und Ausführungszeitraum.

Häufige Fragen

Warum kommt nach einer Unterbrechung zuerst unbrauchbares Material aus dem Schlauch?

Das im Strang stehende Material setzt sich ab und trennt sich in einen flüssigen und einen kornreichen Anteil. Beim Wiederanfahren wird zuerst der flüssige Anteil ausgeschoben, danach das entwässerte Korngerüst, und beides entspricht nicht mehr der Mischung. Dieser Vorlauf gehört in einen Kübel und nicht in die Fläche.

Wie weit lässt sich Estrich fördern?

Einen allgemeinen Wert gibt es nicht, weil Weite, Höhe, Schlauchquerschnitt, Anzahl der Bögen und Konsistenz zusammen wirken; maßgebend sind die Angaben des Geräteherstellers. Wichtiger als die maximale Weite ist die Gleichmäßigkeit: Eine Strecke, die nur mit Mühe fördert, erzeugt Stillstände, und Stillstände erzeugen Übergangszonen im Estrich.

Darf Wasser zugegeben werden, damit der Mörtel besser durch den Schlauch geht?

Nein, denn die Gleitfähigkeit kommt aus Feinkorn und Zementleim, nicht aus freiem Wasser. Zusätzliches Wasser verschlechtert das Verhältnis von Wasser zu Bindemittel, senkt die Festigkeit, verlängert die Trocknung und fördert die Entmischung im Strang. Technisch richtig sind ein größerer Schlauchquerschnitt, eine kürzere Strecke oder eine auf die Förderung abgestimmte Rezeptur.

Wohin mit dem Reinigungswasser der Förderstrecke?

An eine vorher festgelegte Stelle außerhalb des Gebäudes, gefasst und getrennt von Bodenabläufen. Zementhaltiges Reinigungswasser setzt sich in Abläufen und Leitungen ab, und gelangt es in Randbereiche oder in die Dämmschicht, bleibt es dort über Wochen und verfälscht jede spätere Feuchtemessung.
