Nachbehandlung von Zementestrich

Estrich Batuhan Özbek, Bauingenieur (B.Sc.)

Die Nachbehandlung ist die unscheinbarste Leistung am Estrich und die mit dem größten Einfluss auf das Ergebnis. In den ersten Tagen nach dem Einbau entscheidet sich, ob die Platte die geplante Festigkeit erreicht, wie gleichmäßig sie schwindet und ob sie reißt. Anders als fast alles andere am Bau lässt sich dieser Zeitraum nicht nachholen.

Warum der Estrich Wasser braucht, nachdem er eingebaut ist

Zement erhärtet hydraulisch. Er reagiert mit Wasser und bildet dabei das Kristallgefüge, das dem Estrich seine Festigkeit gibt. Diese Reaktion ist am Einbautag nicht abgeschlossen, sie läuft über Wochen weiter und braucht die ganze Zeit über Wasser im Gefüge. Wasser, das vorher verdunstet, steht dafür nicht mehr zur Verfügung.

Das betrifft nicht die ganze Platte gleichmäßig, sondern zuerst die obersten Millimeter. Genau die Zone, die später die Spachtelung, den Kleber oder die Beschichtung tragen soll, trocknet als erste aus. Ein Estrich, der in den ersten Tagen offen im Luftzug lag, kann im Kern die volle Festigkeit erreichen und an der Oberfläche trotzdem weich bleiben. Das Schadensbild dazu heißt Absanden: Die Fläche lässt sich mit dem Fingernagel oder dem Schraubendreher ritzen, beim Fegen kommt Feinkorn mit, und die Haftzugwerte liegen unter dem, was ein Klebstoff braucht.

Deshalb ist Nachbehandlung keine Kosmetik und kein Zusatz für Sonderfälle. Sie ist der Teil der Estricharbeit, der die Festigkeitsklasse überhaupt erst erreichbar macht. Eine Rezeptur für CT-C25-F4 liefert ohne Schutz in den ersten Tagen keine CT-C25-F4-Oberfläche.

Schwinden ist normal – ungleichmäßiges Schwinden ist das Problem

Ein Zementestrich verliert nach dem Einbau überschüssiges Anmachwasser und wird dabei kleiner. Dieses Schwinden ist unvermeidbar und im Grundsatz beherrschbar: Es wird über die Feldeinteilung und die Fugen aufgenommen. Kritisch wird es erst, wenn es innerhalb einer Platte unterschiedlich stark abläuft.

Genau das passiert beim unkontrollierten Austrocknen. Die Oberfläche verliert Wasser, der Kern noch nicht. Die obere Zone will schwinden, wird aber vom feuchten Untergrund darunter festgehalten. Es entstehen Zugspannungen an der Oberfläche – und zwar zu einem Zeitpunkt, an dem der junge Estrich diesen Spannungen noch fast nichts entgegenzusetzen hat. Das Ergebnis sind Frühschwindrisse: feine, oft netzartige Risse, die in den ersten Stunden bis Tagen entstehen und meist nicht durch den Querschnitt gehen.

Bleibt das Feuchtegefälle über längere Zeit bestehen, wird daraus eine dauerhafte Verformung. Die Platte wölbt sich an den Rändern nach oben, weil die Oberseite stärker geschwunden ist als die Unterseite. Diese Schüsselung ist die zweite typische Folge fehlender Nachbehandlung und lässt sich später nur mit erheblichem Aufwand ausgleichen.

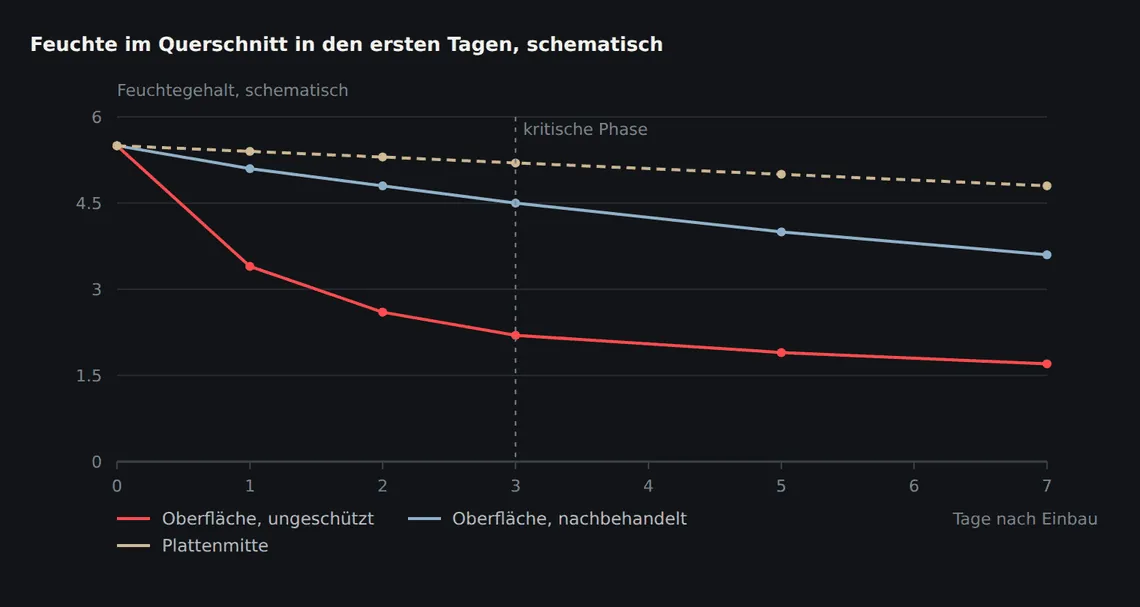

Ohne Schutz trocknet die Oberfläche weit schneller aus als der Kern. Der Abstand zwischen den Kurven ist das Feuchtegefälle – und damit das Maß für Frühschwindrisse und Schüsselung.
Ohne Schutz trocknet die Oberfläche weit schneller aus als der Kern. Der Abstand zwischen den Kurven ist das Feuchtegefälle – und damit das Maß für Frühschwindrisse und Schüsselung.

Die drei Gegner: Zugluft, Wärme, Sonne

Wie schnell eine Fläche austrocknet, hängt weniger von der Raumtemperatur ab als von der Luftbewegung über der Oberfläche. Über einer frisch abgezogenen Fläche steht eine dünne, feuchtegesättigte Luftschicht. Solange sie steht, bremst sie die Verdunstung. Zug nimmt sie weg und ersetzt sie laufend durch trockenere Luft. Deshalb ist Zugluft der gefährlichste der drei Faktoren – und der, den man nicht sieht.

Ein durchgehend offenes Treppenhaus, ein fehlender Fensterflügel im Geschoss darüber oder eine offene Baustellentür auf der Wetterseite reichen aus. Der Estrich unterscheidet nicht zwischen Absicht und Versehen.

  • Zugluft: Durchzug zwischen zwei geöffneten Öffnungen, offene Treppenhäuser, laufende Lüfter und Bautrockner. Wirkt sofort und flächig ungleichmäßig – die Randbereiche am Luftweg trocknen zuerst aus.
  • Wärme und trockene Luft: Heizkanonen, laufende Fußbodenheizung, Bautrockner. Alle drei senken die relative Luftfeuchte im Raum und beschleunigen die Verdunstung genau dann, wenn sie schaden.
  • Direkte Sonneneinstrahlung: In unverschatteten Gebäuden mit großen Fensterflächen entstehen Temperaturunterschiede von mehreren Grad zwischen besonnten und beschatteten Streifen. Die Rissbilder folgen dann dem Schattenverlauf.

Ein Sonderfall ist der Bautrockner. Er steht auf vielen Baustellen bereits aus einem früheren Arbeitsgang, etwa vom Putz, und bleibt nach dem Einbau des Estrichs häufig in Betrieb. Für den frischen Estrich ist er in den ersten Tagen das Gegenteil von hilfreich: Er entzieht der Raumluft Feuchte, treibt damit die Verdunstung aus der Oberfläche an und bewegt zusätzlich die Luft. Nach der Nachbehandlungsphase ist er dagegen ein sinnvolles Werkzeug – die Reihenfolge macht den Unterschied.

Die Verfahren und ihre Grenzen

Nachbehandeln heißt, die Verdunstung aus der Oberfläche zu bremsen. Dafür gibt es mehrere Wege, die sich in Aufwand und Nebenwirkungen unterscheiden.

VerfahrenWirkungZu beachten
Raum schließen, Zugluft unterbindensenkt die Luftbewegung, hält die Raumluftfeuchte hochwirkt nur, wenn es alle Gewerke einhalten – der häufigste Ausfallgrund
Abdecken mit Foliewirksamste Bremse der Verdunstungüberlappt verlegen, gegen Aufwehen sichern; auf geglätteten Flächen können Wolken und Farbunterschiede entstehen
Feucht haltenersetzt verdunstetes Wassererst wenn die Oberfläche belastbar ist, sonst wird Feinmörtel ausgewaschen
Nachbehandlungsmittelbildet einen verdunstungsbremsenden Filmder Film bleibt auf der Fläche und muss vor Spachtelung oder Beschichtung entfernt werden

Die Verfahren lassen sich kombinieren. Auf normalen Hochbauflächen ist die Kombination aus geschlossenem Raum und Folienabdeckung der Regelfall.

Nachbehandlungsmittel sind in der Fläche bequem, im Fußbodenbau aber mit Vorsicht einzusetzen. Der Film, der die Verdunstung bremsen soll, trennt später auch den Kleber oder die Spachtelmasse vom Estrich. Wo ein Belag folgt, muss er vorher mechanisch abgetragen werden – dann ist der Aufwand am Ende größer als beim Abdecken. Sinnvoll bleiben sie vor allem dort, wo die Oberfläche ohnehin geschliffen oder gefräst wird.

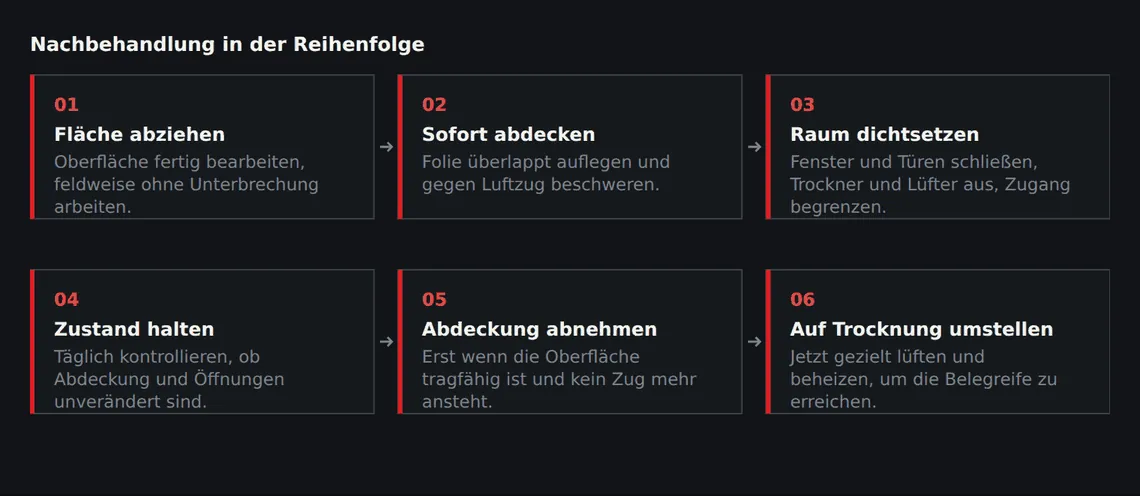

Die Nachbehandlung beginnt nicht am Folgetag, sondern unmittelbar nach dem Abziehen des jeweiligen Feldes.
Die Nachbehandlung beginnt nicht am Folgetag, sondern unmittelbar nach dem Abziehen des jeweiligen Feldes.

Wie lange – und wann es umschlägt

Die Nachbehandlung deckt den Zeitraum ab, in dem die Hydratation am schnellsten läuft und der Estrich am empfindlichsten gegen ungleichmäßiges Austrocknen ist. Für einen üblichen Zementestrich sind das die ersten Tage nach dem Einbau, meist in der Größenordnung von drei bis sieben Tagen. Der genaue Zeitraum hängt von Zementart, Rezeptur, Temperatur und Estrichdicke ab; bei Schnellestrichen und bindemittelbeschleunigten Systemen gelten die Angaben des Systemherstellers, die deutlich kürzer sein können.

Danach kehrt sich die Logik um. Ab dem Ende der Nachbehandlungsphase ist das restliche Überschusswasser kein Rohstoff mehr, sondern nur noch Ballast, der die Belegreife verzögert. Jetzt wird gelüftet, jetzt darf der Bautrockner laufen, jetzt hilft Wärme. Der häufigste Terminfehler auf der Baustelle ist nicht das zu frühe, sondern das zu späte Umschalten: Eine Fläche, die drei Wochen lang unter Folie liegt, weil das Freilegen im Ablauf nicht terminiert war, verliert die gesamte Zeit für die Trocknung.

Aus der Ausführung

Wenn wir ein Rissbild aufnehmen, das schon nach zwei oder drei Tagen sichtbar war, suchen wir zuerst nicht den Mischer, sondern den Luftweg. In den meisten Fällen findet er sich sofort: ein gekipptes Fenster im Geschoss darüber, eine ausgehängte Wohnungstür, ein offener Schacht. Die Risse verlaufen dann auffallend parallel zur Zugrichtung. Eine Rezepturdiskussion erübrigt sich damit.

Warum Nachbehandlung meist an der Organisation scheitert

Technisch ist Nachbehandlung einfach. Sie scheitert fast nie am Wissen und fast immer daran, dass die frisch eingebaute Fläche in einem Gebäude liegt, in dem gleichzeitig andere Gewerke arbeiten, lüften und Material transportieren. Ein Estrichfeld ist für zwei Tage kein Verkehrsweg und kein Lagerplatz, und das muss jemand durchsetzen.

  • Vor dem Einbau festlegen, welche Öffnungen im betroffenen Bereich geschlossen bleiben und wer sie kontrolliert.
  • Bautrockner, Heizkanonen und Lüfter im Bereich abschalten und sichtbar kennzeichnen, damit sie nicht wieder eingeschaltet werden.
  • Fußbodenheizung ausschalten. Das Aufheizen beginnt frühestens nach der vereinbarten Wartezeit, nicht nach Wetterlage.
  • Zugänge sperren und die Sperre im Baustellenablauf ankündigen, damit Folgegewerke ihre Arbeit umplanen können.
  • Große Fensterflächen bei Sonneneinstrahlung verschatten.
  • Das Ende der Nachbehandlung terminieren und die Umstellung auf Trocknungslüften ebenso verbindlich festhalten wie den Einbautag.

Auf Baustellen mit mehreren Estrichabschnitten lohnt es sich, diese Punkte je Abschnitt festzuhalten statt einmal pauschal für das Gebäude. Sobald eine Fläche frisch ist und die Nachbarfläche schon begangen wird, zerfällt eine allgemeine Regel innerhalb eines Tages.

Sie planen Estricharbeiten für ein Bauvorhaben? Unsere Leistungsseite erläutert Ausführung und Schnittstellen: Estricharbeiten. Für eine erste Abstimmung helfen Projektort, Fläche und Ausführungszeitraum.

Häufige Fragen

Muss Zementestrich feucht gehalten werden?

Er muss vor allem vor schnellem Austrocknen geschützt werden. Aktives Befeuchten ist möglich, aber erst sinnvoll, wenn die Oberfläche so weit erhärtet ist, dass kein Feinmörtel ausgewaschen wird. In der Praxis reichen eine geschlossene Folienabdeckung und ein zugfreier Raum meist aus.

Wie lange muss die Fläche abgedeckt bleiben?

Üblich sind die ersten Tage nach dem Einbau, häufig drei bis sieben. Maßgeblich sind Zementart, Rezeptur, Dicke und Temperatur; bei Schnellestrichen gelten die Angaben des Systemherstellers. Danach wird bewusst auf Lüften umgestellt, sonst verschiebt sich die Belegreife.

Darf während der Nachbehandlung ein Bautrockner laufen?

Nein. Er senkt die Luftfeuchte und bewegt die Luft, treibt also genau den Vorgang an, der in dieser Phase schadet. Nach Abschluss der Nachbehandlung ist er dagegen ein sinnvolles Mittel, um die Trocknung zu beschleunigen.

Was tun, wenn die Nachbehandlung unterblieben ist?

Zunächst den Zustand beurteilen statt zu spekulieren: Oberfläche ritzen, bei Bedarf Haftzugfestigkeit prüfen, Rissbild aufnehmen und einordnen, ob die Risse oberflächennah oder durchgehend sind. Eine sandende Oberfläche lässt sich durch Fräsen, Schleifen oder Kugelstrahlen bis auf den festen Kern abtragen; durchgehende Risse werden kraftschlüssig geschlossen.
