Bauwerksfugen im Fußboden übernehmen

Fußbodenaufbauten Batuhan Özbek, Bauingenieur (B.Sc.)

Eine Bauwerksfuge trennt das Tragwerk. Sie nimmt Bewegungen auf, die aus Temperatur, Schwinden und unterschiedlichen Setzungen entstehen, und diese Bewegungen sind um Größenordnungen stärker als alles, was ein Bodenaufbau aufnehmen kann. Der Fußboden hat deshalb nur eine Aufgabe: die Fuge lagegleich und in voller Breite bis an die Oberfläche weiterzuführen. Jede andere Lösung ist eine Verzögerung, kein Ergebnis.

Warum die Bewegung nicht zu bändigen ist

Bauwerksfugen entstehen aus drei Gründen. Temperaturdehnung: Bauteile werden bei Erwärmung länger. Schwinden: Beton verkürzt sich über Monate. Setzungsunterschiede: benachbarte Gebäudeteile mit unterschiedlicher Last oder Gründung bewegen sich unabhängig voneinander. Die Fuge ist die Stelle, an der das Tragwerk diese Bewegungen zulässt, statt sie in Zwang umzusetzen.

Die Größenordnung lässt sich abschätzen. Beton dehnt sich um etwa ein Hundertstel Millimeter je Meter und Kelvin. Ein dreißig Meter langer Gebäudeabschnitt, der eine Temperaturänderung von dreißig Kelvin erfährt, verändert seine Länge damit um rund neun Millimeter. Eine Estrichfläche kann Bewegungen im Zehntelmillimeterbereich über eine elastische Randfuge ausgleichen. Zwischen beidem liegt Faktor zehn und mehr.

Dazu kommt die Richtung. Eine Estrichfuge muss im Wesentlichen eine Bewegung in der Ebene aufnehmen. Eine Bauwerksfuge kann sich öffnen und schließen, sich in Längsrichtung verschieben und – bei Setzungsunterschieden – einen vertikalen Versatz erzeugen. Genau dieser vertikale Versatz ist der Grund, warum eine einfache elastische Verfugung im Belag an einer Bauwerksfuge nicht genügt.

FugenartWas sie trenntWer sie festlegt
Bauwerksfugedas gesamte Tragwerk, bis in die GründungTragwerksplanung
Bewegungsfuge im Estrichdie Estrichplatte in FelderPlanung des Bodenaufbaus
RandfugeEstrich von allen aufgehenden Bauteilenausführender Betrieb, umlaufend
Scheinfugenur den oberen Querschnitt als SollbruchstelleFugenplan des Estrichs

Die Estrichfugen richten sich nach der Bauwerksfuge. Umgekehrt geht es nicht.

Was passiert, wenn die Fuge überbaut wird

Ein durchgezogener Estrich über einer Bauwerksfuge hält die Bewegung nicht auf. Er verlagert sie nur. Sobald die Zugspannung im Querschnitt die Zugfestigkeit übersteigt, reißt die Platte – und zwar ungefähr über der Fuge, aber nicht exakt darauf. Der Riss läuft gezackt, springt um Zentimeter zur Seite und folgt der schwächsten Stelle im Gefüge, nicht der Geometrie des Tragwerks.

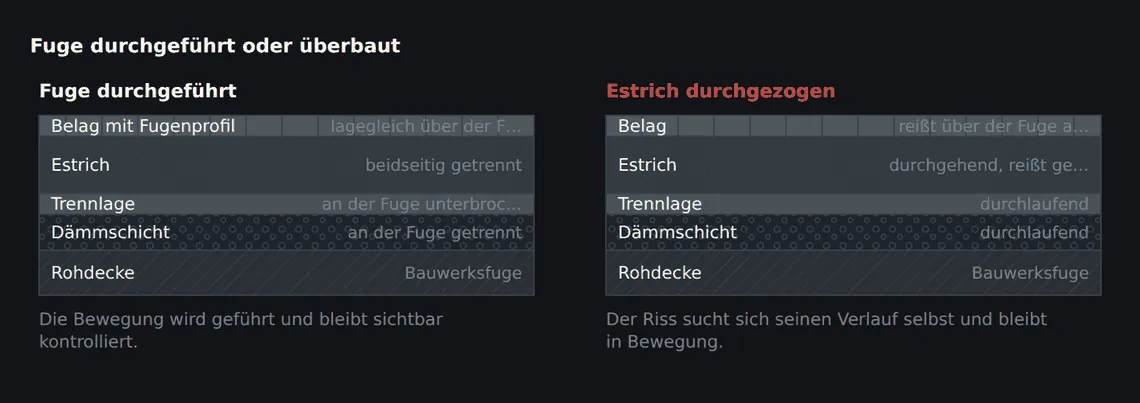

Links ist jede Schicht getrennt, die Bewegung läuft durch die Fuge. Rechts nimmt der Estrich die Bewegung auf – bis er reißt und den Riss an den Belag weitergibt.
Links ist jede Schicht getrennt, die Bewegung läuft durch die Fuge. Rechts nimmt der Estrich die Bewegung auf – bis er reißt und den Riss an den Belag weitergibt.

Entscheidend für die Bewertung ist, dass dieser Riss nicht ausheilt. Ein Schwindriss im Estrich bewegt sich nach der Trocknung kaum noch und lässt sich kraftschlüssig schließen. Ein Riss über einer Bauwerksfuge bewegt sich weiter, jahreszeitlich und dauerhaft. Ein Verharzen bringt dort nichts – es verschiebt den Riss um wenige Zentimeter, weil die harzgefüllte Zone fester ist als der Estrich daneben.

Im Belag zeigt sich dasselbe Bild eine Ebene höher. Fliesen über einem bewegten Riss lösen sich an den Kanten, Fugenmörtel bröckelt aus, elastische Beläge bekommen eine sichtbare Linie. Bei einer Abdichtung im Nassbereich wird aus dem optischen Mangel ein Feuchteweg.

Lage, Breite, Geometrie

Drei Regeln reichen für die Geometrie, und alle drei werden regelmäßig verletzt.

  • Lagegleich. Die Fuge im Bodenaufbau liegt genau über der Fuge im Tragwerk. Ein Versatz von wenigen Zentimetern macht aus der Trennung einen Hebel: Der schmale Estrichstreifen zwischen beiden Fugen wird bei jeder Bewegung abgeschert.
  • Mindestens gleich breit. Die Fuge im Estrich ist nie schmaler als die Bauwerksfuge. Sie darf breiter sein, wenn das Fugenprofil im Belag es verlangt.
  • Durch alle Schichten. Getrennt wird von der Rohdecke bis zur Oberkante des Belags, einschließlich Dämmschicht, Ausgleichsschicht, Estrich, Abdichtung, Kleberbett, Belag und Sockelleiste.

Der dritte Punkt wird am häufigsten unvollständig ausgeführt, und zwar an der Dämmschicht. Eine durchlaufende Dämmplatte über der Fuge ist zwar weich, aber sie hält die beiden Estrichfelder in ihrer Lage zueinander fest und stellt beim Einbau eine durchgehende Ebene her, auf der der Estrich dann gern durchgezogen wird. Deshalb wird die Trennung unten angefangen und nicht oben.

Ein eigener Punkt ist die Sockelleiste. Sie läuft im fertigen Raum quer über die Fuge und verbindet dabei zwei Bauteile, die sich gegeneinander bewegen. Eine durchgehend montierte Leiste reißt entweder ab oder überträgt die Bewegung in die Wandbekleidung. An Bauwerksfugen wird die Leiste getrennt, und zwar mit einem sichtbaren Stoß.

Was die Fuge nicht kreuzen darf

Über eine Bauwerksfuge gehört nichts hinweg, was Bewegung nicht mitmachen kann. Das betrifft vor allem drei Dinge.

Heizungsrohre sind der wichtigste Fall. Ein Rohr, das über eine Bauwerksfuge läuft, wird bei jeder Bewegung auf Scherung beansprucht, und zwar an einer Stelle, die vollständig im Estrich liegt. Die Heizkreisaufteilung muss deshalb so geplant werden, dass kein Kreis eine Bauwerksfuge kreuzt – das ist eine Frage der Verteilerposition und der Raumzuordnung und lässt sich auf der Baustelle nicht mehr korrigieren. Ist eine Querung unvermeidbar, etwa bei der Zuleitung eines Verteilers, erfolgt sie in einem Schutzrohr mit ausreichender Bewegungsreserve und möglichst rechtwinklig zur Fuge.

Der zweite Fall ist die Bewehrung. Estrichmatten, Fasern in Mattenform oder Randverstärkungen dürfen nicht über die Fuge geführt werden. Wo eine Matte durchläuft, ist die Fuge technisch nicht vorhanden, egal wie sorgfältig der Estrich darüber geschnitten wurde.

Der dritte Fall ist die Abdichtung. Sie muss die Fuge überbrücken und dabei beweglich bleiben. Das geschieht über ein Fugenband oder ein Dichtelement mit Bewegungsschlaufe, das in beide Abdichtungsflanken eingebunden wird. Eine Flüssigabdichtung, die einfach über die Fuge gestrichen wird, reißt bei der ersten Bewegung – sie ist nicht dafür gemacht, eine Dehnung im Millimeterbereich aufzunehmen.

Aus der Ausführung

Bauwerksfugen verschwinden, sobald die Dämmschicht liegt. Wir zeichnen sie deshalb vor Beginn der Bodenarbeiten auf der Rohdecke an und übertragen die Lage zusätzlich als Markierung auf die angrenzenden Wände, gut über der späteren Oberkante. Danach ist die Fuge auch dann noch auffindbar, wenn die Fläche geschlossen ist – und der Estrichleger muss sich nicht auf einen Plan verlassen, den er beim Einbau nicht in der Hand hat.

Das Profil an der Oberfläche

An der Oberfläche endet die Fuge in einem sichtbaren Bauteil, und dessen Auswahl ist keine Geschmacksfrage. Ein Profil für eine Bauwerksfuge muss die Bewegung in mehreren Richtungen aufnehmen, die Belagskanten schützen und – je nach Nutzung – befahrbar oder dicht sein. Eine elastische Verfugung ohne Profil funktioniert nur bei kleinen Bewegungen und weichen Belägen; an einer Bauwerksfuge unter Fliesen oder in einer befahrenen Fläche reicht sie nicht.

Bei der Auswahl sind drei Größen maßgebend: die zu erwartende Bewegung, die Beanspruchung der Kanten und die Frage, ob die Fuge Wasser führen kann. Die erwartete Bewegung ergibt sich aus der Länge des Bauteils und den Temperaturunterschieden, die es erfährt – innenliegende Fugen bewegen sich deutlich weniger als solche im Übergang zu einem unbeheizten oder außenliegenden Bauteil. Profile werden für einen bestimmten Bewegungsbereich hergestellt; ein zu knapp gewähltes Profil arbeitet an seinem Anschlag und reißt an der Verankerung aus.

Praktisch wichtig ist der Einbauzeitpunkt. Das Profil wird in den Belag eingesetzt und dabei häufig in das Kleberbett eingebettet oder mechanisch befestigt. Beides setzt voraus, dass die Fugenbreite im Estrich zum Profil passt. Wird das Profil erst ausgewählt, wenn der Belag bereits verlegt wird, bleibt oft nur die Anpassung des Belags – und dann läuft die Fuge nicht mehr in der Belagsfuge, sondern mitten durch eine Reihe von Platten.

Die Fugen aufeinander abstimmen

Der Fugenplan des Bodenaufbaus entsteht aus dem Fugenplan des Tragwerks, nicht daneben. Praktisch heißt das: Zuerst werden die Bauwerksfugen eingetragen, dann die Feldeinteilung des Estrichs so gelegt, dass die Felder annähernd quadratisch bleiben und keine Feldgrenze knapp neben einer Bauwerksfuge liegt. Ein Estrichfeld von zwanzig Zentimetern Breite zwischen zwei Fugen ist kein Feld, sondern ein Streifen, der bricht.

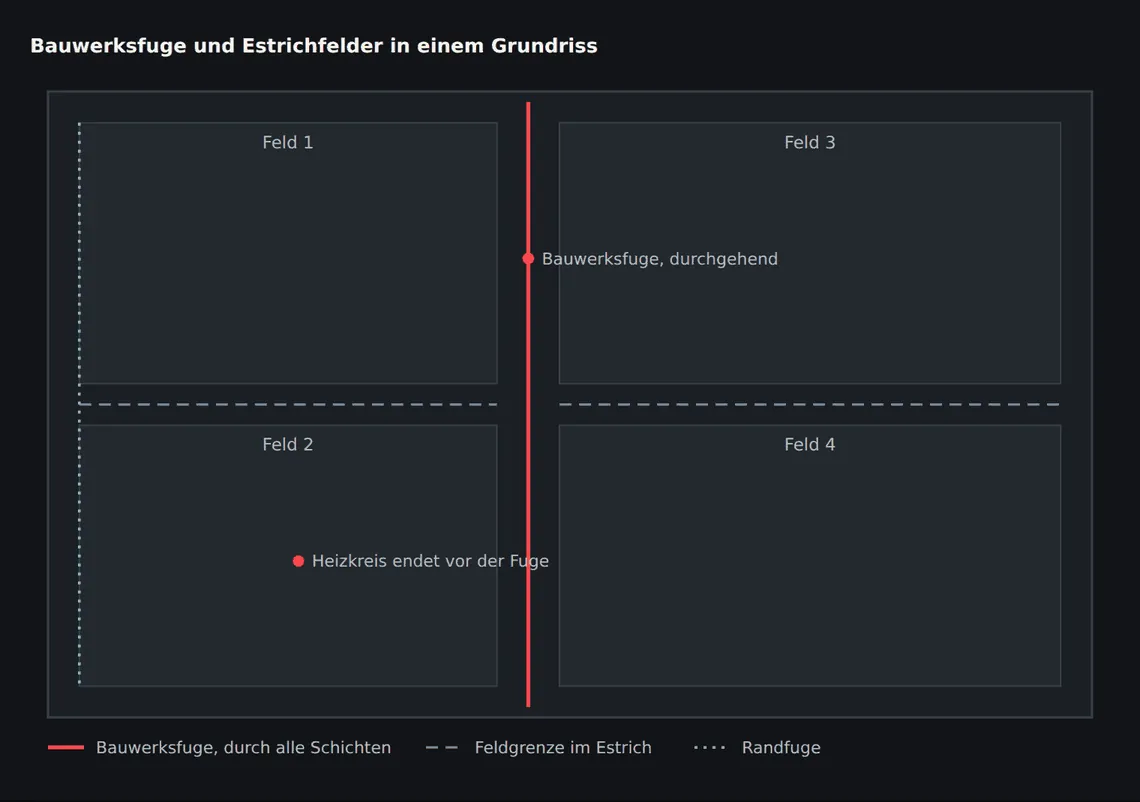

Die Bauwerksfuge läuft durch die gesamte Fläche. Die Estrichfelder sind so eingeteilt, dass ihre Grenzen entweder auf der Bauwerksfuge liegen oder deutlich davon entfernt.
Die Bauwerksfuge läuft durch die gesamte Fläche. Die Estrichfelder sind so eingeteilt, dass ihre Grenzen entweder auf der Bauwerksfuge liegen oder deutlich davon entfernt.

Bei Heizestrichen kommt die dritte Ebene dazu: die Heizkreise. Sie müssen sich mit den Estrichfeldern und mit den Bauwerksfugen vertragen. In der Praxis ist das der Punkt, an dem sich Estrich, Heizungsbau und Architektur abstimmen müssen, und zwar bevor der Verteilerschrank gesetzt wird. Ein Verteiler an der falschen Wand erzwingt Zuleitungen über die Bauwerksfuge, und jede dieser Querungen ist eine Schwachstelle, die im fertigen Boden nicht mehr zugänglich ist.

  • Bauwerksfugen aus der Tragwerksplanung in den Bodenplan übertragen und auf der Rohdecke anzeichnen.
  • Estrichfelder daran ausrichten, Feldgrenzen entweder auf die Bauwerksfuge legen oder mit Abstand dazu.
  • Heizkreise und Verteilerstandorte so festlegen, dass kein Kreis die Bauwerksfuge kreuzt.
  • Dämmschicht, Ausgleichsschicht und Trennlage an der Fuge unterbrechen, Randstreifen beidseitig hochführen.
  • Estrich in getrennten Feldern einbauen, Fugenbreite prüfen, bevor die Fläche geschlossen ist.
  • Abdichtung mit Fugenband überbrücken und den Belag mit einem Profil ausführen, das Bewegung in mehreren Richtungen aufnimmt.

Wenn eine Bauwerksfuge in der Planung des Bodenaufbaus nicht auftaucht, ist das kein Detail, das sich beim Einbau klären lässt. Die Lage der Fuge steht fest, ihre Breite auch, und der Belag darüber braucht ein Profil, das beschafft und eingeplant werden muss. Diese Punkte gehören in die Leistungsbeschreibung, weil sie Material, Raster und Reihenfolge betreffen – und weil sie die einzige Stelle im Fußboden sind, an der eine nachträgliche Korrektur den kompletten Aufbau bis zur Rohdecke betrifft.

Der Estrich ist dabei nur eine Schicht von mehreren. Wie wir den Aufbau als Ganzes ausführen und übergeben, steht auf der Leistungsseite Estricharbeiten. Für eine erste Abstimmung helfen Projektort, Fläche und Ausführungszeitraum.

Häufige Fragen

Muss eine Bauwerksfuge wirklich im Belag sichtbar bleiben?

Ja. Sie geht durch alle Schichten bis zur Oberfläche und wird dort mit einem Profil oder einer elastischen Fuge ausgebildet. Ein Belag, der geschlossen über die Fuge läuft, reißt an dieser Stelle auf.

Darf die Fuge im Estrich versetzt zur Fuge im Tragwerk liegen?

Nein. Ein Versatz erzeugt einen schmalen Estrichstreifen zwischen beiden Fugen, der bei jeder Bewegung auf Scherung beansprucht wird und bricht. Die Fugen liegen übereinander.

Wie unterscheidet sich eine Bauwerksfuge von einer Bewegungsfuge im Estrich?

Die Bewegungsfuge im Estrich teilt nur die Estrichplatte in Felder und nimmt Bewegungen im Zehntelmillimeterbereich auf. Die Bauwerksfuge trennt das Tragwerk und lässt Bewegungen zu, die um ein Vielfaches größer sind – auch vertikal.

Was tun, wenn die Bauwerksfuge erst nach dem Einbau der Dämmung auffällt?

Dann wird die Dämmschicht an dieser Stelle wieder geöffnet und getrennt, bevor der Estrich eingebaut wird. Nach dem Estricheinbau ist die Trennung nur noch durch Auftrennen der Platte herzustellen, und der Belag muss ohnehin daran angepasst werden.
