Vom Aufheizen zur belegreifen Heizestrichfläche

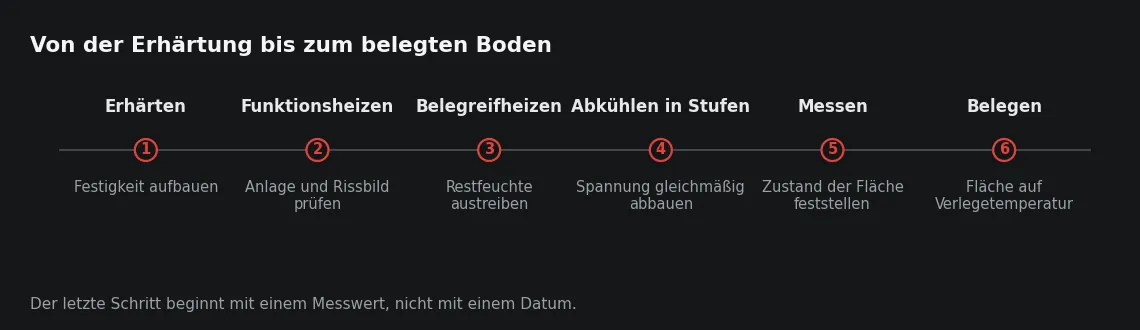

Zwischen dem Einbau eines Heizestrichs und der ersten Klebstoffrolle liegen vier Zustände in fester Reihenfolge: Erhärtung, Funktionsheizen, Belegreifheizen und Messung. Jeder erzeugt die Voraussetzung für den nächsten, und keiner lässt sich durch einen längeren folgenden ausgleichen. Wo Termine gedrückt werden, fällt fast immer einer dieser Zustände aus der Reihe – und er fehlt danach an der Fläche, auch wenn das Protokoll vollständig aussieht.
Vier Zustände, die nicht vertauschbar sind
Jeder der vier Zustände hat genau eine Aufgabe. Die Erhärtung baut die Festigkeit auf, die der Estrich braucht, um eine Temperaturlast ohne Riss zu überstehen. Das Funktionsheizen führt die Fläche einmal an ihre Betriebstemperatur und prüft dabei die Anlage; nebenbei zeigt sich das Rissbild, das die Fläche unter Temperaturlast entwickelt. Das Belegreifheizen treibt die verbliebene Feuchte aus dem Querschnitt. Die Messung stellt fest, in welchem Zustand belegt wird.

Warum die Reihenfolge fest liegt, zeigt sich, wenn man sie verändert. Wird zu früh aufgeheizt, trifft die Temperaturlast einen Querschnitt, der seine Festigkeit noch aufbaut und gleichzeitig schwindet; beide Einwirkungen addieren sich, und die Fläche reißt oder wölbt sich an den Rändern auf. Bei Zementestrich beginnt das Funktionsheizen deshalb ab dem 21. Tag, bei anderen Bindemitteln nach Systemangabe. Wird vor dem Belegreifheizen gemessen, beschreibt der Wert einen Zustand, den die Fläche danach wieder verlässt, weil sie weiter trocknet und weiter schwindet. Und wird vor der Messung belegt, bleibt die Feuchte im Querschnitt und wandert unter einem dichten Belag an die Klebefuge, wo sie Wochen später als Ablösung oder Verfärbung erscheint.
Der Zustand der Fläche ergibt sich daher nicht aus der Zahl der vergangenen Tage. Trocknungszeiten sind Planungsgrößen für den Ablauf, keine Nachweise: Estrichdicke, Lüftung, Feuchte aus anderen Gewerken und die Witterung verschieben sie in beide Richtungen, ohne dass es an der Oberfläche sichtbar wird.
Was die Fläche vor dem ersten Aufheizen braucht
Das erste Aufheizen ist nicht nur eine Prüfung der Anlage, sondern die erste große Temperaturlast für die Fläche. Die Bedingungen dafür werden vorher geprüft, weil sich während der Stufenfolge nichts mehr ändern lässt, ohne sie abzubrechen.
- Der Estrich ist ausreichend erhärtet; bei Zementestrich beginnt das Funktionsheizen ab dem 21. Tag, bei anderen Bindemitteln nach Systemangabe.
- Rand- und Bewegungsfugen sind durchgehend ausgebildet und frei von Mörtelbrücken, weil die Fläche sich beim Aufheizen ausdehnt und diese Bewegung an den Rändern stattfindet.
- Die Anlage ist gefüllt, entlüftet und steht unter Druck, und die Vorlauftemperatur ist regelbar und begrenzbar; ohne Begrenzung wird die Stufenfolge zur Zufallsgröße.
- Die Heizkreise sind beschriftet und den Räumen zugeordnet, damit eine kühl gebliebene Fläche einem Kreis zugeordnet werden kann und das Protokoll einen Bezug hat.
- Das Gebäude ist geschlossen und die Räume lassen sich lüften; die aus dem Estrich austretende Feuchte muss abgeführt werden, sonst kondensiert sie an kalten Bauteilen und die Fläche trocknet nicht weiter.
- Auf der Fläche liegt kein Material; abgedeckte Bereiche trocknen langsamer und werden später zur Fehlstelle im Messergebnis.
Die Temperaturführung nach oben
Gesteigert wird in Stufen, weil jede Temperaturänderung über die Estrichdicke ungleichmäßig ankommt. Die Oberseite erwärmt sich zuerst und will sich dehnen, die kühlere Unterseite hält zurück. Das Ergebnis ist eine Wölbung und eine Zugspannung im Querschnitt, die der Estrich mit seiner begrenzten Zugfestigkeit aufnehmen muss. Eine langsame Steigerung lässt die Wärme durch den Querschnitt wandern und hält den Temperaturunterschied zwischen Ober- und Unterseite klein; ein Sprung erzeugt ihn in voller Höhe.
Der Ablauf beginnt mit einer niedrigen Vorlauftemperatur, steigert sie in Stufen bis zur maximalen Vorlauftemperatur des Systems, hält diese Temperatur und senkt anschließend wieder in Stufen ab. Die Stufenhöhen, die Haltezeiten und die Höchsttemperatur sind Systemangaben und keine Erfahrungswerte. Sie werden mit Datum und Uhrzeit festgehalten, weil eine unterbrochene Stufe die Aussage der gesamten Folge verändert. Nach einer Störung wird die Folge nicht einfach fortgesetzt, sondern ab einer definierten Stufe wiederholt und die Unterbrechung vermerkt.
Während der Aufheizphase bleibt die Fläche frei: keine Lasten, keine Abdeckungen, keine dauerhaft offenen Fenster. Wärme, die durch ein offenes Fenster abzieht, fehlt im Querschnitt, und die Stufe wird nicht erreicht, obwohl der Regler sie anzeigt. Gelüftet wird in Intervallen, weil die freigesetzte Feuchte trotzdem nach draußen muss. Sinnvoll ist es, die Fläche in dieser Phase mehrmals zu begehen und auf Risse, Hohlstellen und aufgewölbte Ränder zu prüfen: Sie steht jetzt unter der höchsten Temperaturlast ihres Lebens, und was sich hier zeigt, zeigt sich unter dem Belag nicht mehr überraschend.
Das Abkühlen ist Teil der Maßnahme
Ein Abschalten der Anlage bei hoher Temperatur kehrt den Vorgang aus der Aufheizphase um, nur schneller. Die Oberfläche gibt ihre Wärme an die Raumluft ab und kühlt vor dem Kern; sie will sich zusammenziehen und wird vom wärmeren Kern daran gehindert. Die Zugspannung liegt dann an der Oberfläche, und dort zeigt sie sich als Netzriss oder als aufgewölbter Rand. Ein stufenweises Absenken hält diesen Unterschied klein und gibt dem Querschnitt Zeit, gleichmäßig kälter zu werden.
Der zweite Grund für das geordnete Abkühlen ist die Messung. Eine warme Fläche ist an der Oberfläche trockener als in der Tiefe, weil der Dampfdruck die Feuchte nach oben treibt. Eine Probe aus dem warmen Estrich beschreibt deshalb nicht den Zustand, der sich nach dem Belegen einstellt, wenn die Feuchte aus der Tiefe nachrückt und der Belag sie nicht weiterlässt. Gemessen wird an der abgekühlten Fläche.
In der kalten Jahreszeit wird die Anlage nicht vollständig abgeschaltet. Eine auf Raumtemperatur gehaltene Fläche bleibt frostfrei, und die Raumluft nimmt weiter Feuchte auf. Vor dem Verlegen kommt die Temperatur der Verlegewerkstoffe hinzu: Klebstoffe und Spachtelmassen haben einen Verarbeitungsbereich, und die Fläche wird auf diese Temperatur gebracht und dort gehalten – nicht heiß und nicht kalt. Nach dem Belegen wird die Vorlauftemperatur wieder in Stufen angefahren, damit der Klebstoff während seiner Erhärtung nicht von einer Dehnung des Untergrunds belastet wird.
Messen: Lage der Messstelle und Aussagekraft des Werts

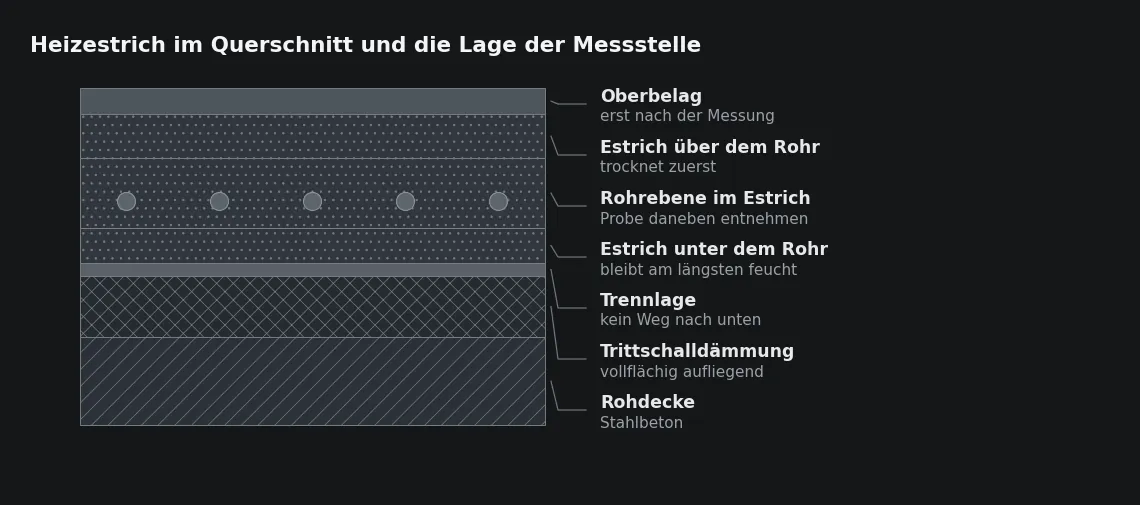

Die Messstelle wird nicht beim Messen gesucht, sondern bei der Rohrverlegung festgelegt. Der Grund ist mechanisch: Die Probe wird über die Estrichdicke entnommen, und über einem Rohr ist das nicht möglich, ohne das Rohr zu treffen. Wer die Rohrlage nicht kennt, holt sich statt eines Messwerts einen Wasserschaden in eine fertige Fläche.

Woher die Probe kommt, entscheidet über ihre Aussage. Die obere Zone trocknet zuerst und ist am Ende der Heizphase trockener als der Rest; die tieferen Zonen liefern nach, sobald der Belag die Abgabe nach oben behindert. Die Probe muss deshalb den unteren Bereich des Querschnitts erfassen. Für beheizte Flächen gelten die bekannten Grenzwerte der CM-Messung von 1,8 Prozent bei Zementestrich und 0,3 Prozent bei Calciumsulfatestrich. Die Zahl der Messstellen folgt aus Flächengröße und Anzahl der Heizkreise: Bereiche mit größerer Estrichdicke, Randzonen und Flächen, die zeitweise abgedeckt waren, trocknen langsamer und brauchen eine eigene Stelle.
Aus der Praxis
Wir markieren die Messstellen mit Farbe auf der Dämmung, bevor der Estrich eingebaut wird, und fotografieren sie mit Maßband gegen zwei Wandkanten. Bei einem Wohnungsbau in Essen hat das eine Messstelle gerettet, die nach dem Einbau unter einem Materiallager verschwunden war. Der Bodenleger hat den Punkt mit den Fotos in zwei Minuten wiedergefunden, statt über einem Rohr zu bohren.
Der Messwert gilt für den Zustand zum Zeitpunkt der Messung. Bleibt die Fläche danach lange offen, während im Gebäude noch feucht gearbeitet wird, nimmt der Estrich wieder Feuchte aus der Luft auf. Die Messung liegt deshalb zeitnah vor der Verlegung und nicht Wochen davor. Und sie bewertet den Estrich, nicht den gesamten Aufbau: Feuchte aus der Rohdecke oder aus einer fehlenden Abdichtung darunter erfasst sie nicht.
Der Zustand der Fläche bei der Übergabe
Ob die Verlegung beginnen kann, hängt nicht an einer Unterschrift, sondern an einem beschreibbaren Zustand der Fläche. Sechs Punkte machen diesen Zustand aus, und jeder von ihnen ist am Bau prüfbar.
- Die Stufenfolge ist abgeschlossen und mit Datum, Vorlauftemperaturen, Haltezeiten und Absenkung dokumentiert, Unterbrechungen sind vermerkt.
- Die Fläche ist auf die vorgesehene Temperatur abgekühlt und wird dort gehalten, damit Messung und Verlegung im gleichen Zustand stattfinden.
- Die Lage der Messstellen ist aufgemessen, die Messwerte liegen vor und sind den einzelnen Stellen zugeordnet.
- Die Oberfläche ist gereinigt und auf Festigkeit, Sinterschicht, Risse und Ebenheit beurteilt; erforderliche Vorbereitungen sind benannt.
- Rand- und Bewegungsfugen sind erkennbar und in einem Fugenplan dargestellt, damit sie im Belag an derselben Stelle übernommen werden.
- Im Gebäude finden keine feuchten Arbeiten mehr statt, die die Fläche erneut befeuchten; andernfalls wird der Messzeitpunkt verschoben.
Mit dem Belegen endet die Bewegung der Fläche nicht. Ein Heizestrich dehnt sich bei jedem Anfahren und zieht sich beim Abkühlen zusammen, und der Belag macht diese Bewegung entweder mit oder gibt sie an einer Fuge ab. Zur übergebenen Fläche gehört deshalb auch die Betriebsweise der ersten Heizperiode: langsames Anfahren, keine Sprünge in der Vorlauftemperatur und keine punktuelle Abdeckung, unter der die Fläche eine andere Temperatur annimmt als daneben.
Sie planen eine Fußbodenheizung im Bodenaufbau? Unsere Leistungsseite erläutert Ausführung und Schnittstellen: Fußbodenheizung. Für eine erste Abstimmung helfen Projektort, Fläche und Ausführungszeitraum.
Häufige Fragen
Kann das Funktionsheizen das Belegreifheizen ersetzen?
Nein, beide haben verschiedene Zwecke. Das Funktionsheizen ist ein kurzer Durchlauf zur Prüfung der Anlage und zur einmaligen Temperaturlast für die Fläche. Das Belegreifheizen dauert so lange, wie die Fläche zum Austrocknen braucht, und endet nicht mit einer Zeitangabe, sondern mit einem Messwert.
Wie lange darf zwischen Messung und Verlegung liegen?
Solange die Bedingungen im Gebäude gleich bleiben. Werden danach noch feuchte Arbeiten ausgeführt, bleibt der Rohbau offen oder herrscht nasskaltes Wetter, nimmt der Estrich wieder Feuchte aus der Luft auf, und der Wert verliert seine Aussage. In solchen Fällen wird kurz vor der Verlegung erneut gemessen.
Muss die Heizung während der Verlegung abgeschaltet sein?
Die Fläche wird auf die Verarbeitungstemperatur der Verlegewerkstoffe gebracht und dort gehalten, also weder heiß noch kalt gefahren. Nach dem Belegen wird die Vorlauftemperatur in Stufen angefahren, damit der Klebstoff in der Erhärtungsphase keine Dehnung des Untergrunds aufnehmen muss.
Was passiert, wenn die Stufenfolge unterbrochen wird?
Eine Unterbrechung durch Stromausfall oder Anlagenstörung nimmt der Folge ihre Aussage, weil der Querschnitt zwischenzeitlich wieder abkühlt. Fortgesetzt wird nicht an der Stelle des Abbruchs, sondern ab einer definierten Stufe, und die Unterbrechung wird mit Zeitpunkt und Dauer festgehalten.
