Estricheinbau bei Hitze und Zugluft
Hitze schädigt frischen Estrich nicht durch die Temperatur selbst, sondern über die Geschwindigkeit, mit der die Oberfläche Wasser verliert. Entscheidend ist dabei weniger das Thermometer als die Luftbewegung über der Fläche und die Sonneneinstrahlung darauf. Wer im Sommer einbaut, steuert deshalb nicht die Rezeptur, sondern die Randbedingungen: Öffnungen, Verschattung, Abschnittsgrößen und den Zeitpunkt der Nachbehandlung.
Was Hitze und Zugluft im frischen Mörtel auslösen
Frischer Estrichmörtel verliert Wasser über die Oberfläche, unabhängig davon, ob er dieses Wasser für die Hydratation noch braucht. Solange aus dem Querschnitt genug Wasser kapillar nachströmt, bleibt die Oberfläche feucht und spannungsfrei. Übersteigt die Verdunstung die Nachlieferung, trocknet die oberste Zone aus, zieht sich zusammen und wird dabei von der noch feuchten, unverformten Schicht darunter festgehalten. Es entsteht Zugspannung in einem Material, das noch fast keine Zugfestigkeit besitzt. Das ist der vollständige Mechanismus des Frühschwindrisses, und er läuft in den ersten Stunden ab, lange vor jeder Feuchtemessung.
Maßgebend ist nicht die Lufttemperatur, sondern die Verdunstungsrate, und in die gehen vier Größen ein: Lufttemperatur, Temperatur des Bauteils, relative Luftfeuchte und Luftgeschwindigkeit über der Fläche. Die Luftgeschwindigkeit wirkt am stärksten, weil sie die feuchte Grenzschicht unmittelbar über dem Mörtel abträgt und die Verdunstung damit auf ihrem Maximum hält. Ein kräftiger Zug bei mäßiger Wärme trocknet die Oberfläche schneller aus als stehende Luft an einem heißeren Tag. Daraus folgt die Rangfolge der Maßnahmen: Öffnungen schließen wirkt mehr als jede Änderung am Mörtel.
Parallel läuft die Hydratation bei höherer Temperatur schneller ab. Der Mörtel steift früher an, das Zeitfenster für Verdichten, Abziehen und Glätten wird kürzer, und für die gleiche Konsistenz wird mehr Wasser gebraucht. Wird darauf mit Wasser reagiert, verschiebt sich das Problem von der Verarbeitbarkeit in die Festigkeit: Ein höherer Wasseranteil bedeutet mehr Kapillarporen, geringere Festigkeit und ein größeres Schwindmaß – und das bei ohnehin ungünstigen Trocknungsbedingungen.
Frühschwindrisse: Bild, Zeitpunkt, Unterscheidung

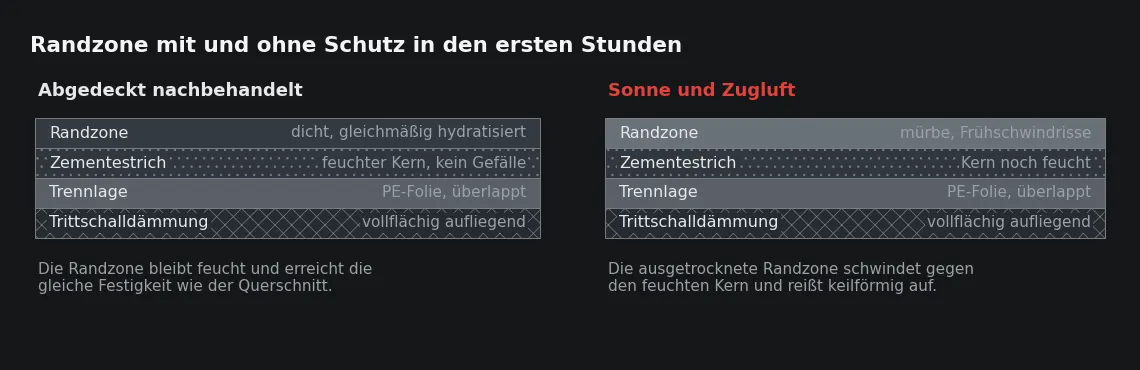

Frühschwindrisse zeigen ein wiedererkennbares Bild: kurze, unregelmäßig verlaufende oder netzartige Risse, an der Oberfläche breit und nach unten keilförmig auslaufend, ohne den Querschnitt zu durchtrennen. Häufig stehen sie quer zur Zugrichtung im Raum oder folgen der Reihenfolge des Einbaus, weil die zuletzt bearbeitete Bahn am längsten offen lag. Sie sind bereits am Folgetag sichtbar und werden danach nicht mehr länger.

Von anderen Rissbildern lassen sie sich an Verlauf und Zeitpunkt trennen. Risse aus der späteren Trocknung gehen durch den Querschnitt, setzen an Zwangspunkten an – einspringenden Ecken, Türdurchgängen, Durchdringungen – und entwickeln sich über Wochen. Risse über Leitungen folgen dem Leitungsverlauf und sitzen dort, wo der Querschnitt geschwächt ist. Diese Zuordnung ist nicht akademisch: Sie entscheidet darüber, ob die Randzone bearbeitet wird oder ob der Riss über die ganze Dicke geschlossen werden muss.
Für die Tragfähigkeit bleiben Frühschwindrisse meist ohne Bedeutung, weil sie oberflächennah enden. Sie schwächen aber genau die Zone, die den Belag tragen soll. Unter dünnen Beschichtungen zeichnen sie durch, unter einer Verbundabdichtung bilden sie Wasserwege in die geschwächte Zone, und bei Fliesen im Dünnbett verringern sie die wirksame Haftfläche. Vor der Belagsverlegung ist deshalb nicht nur zu klären, ob der Estrich trocken ist, sondern auch, ob seine Randzone fest und geschlossen ist.
Mörteltemperatur und Verarbeitungszeit steuern
Die Temperatur des Frischmörtels folgt der Masse mit dem größten Anteil, und das ist der Zuschlag. Ein Sandlager, das den Tag über in der Sonne liegt, bringt seine Wärme unmittelbar in die Mischung; kühles Anmachwasser kann das kaum ausgleichen, weil seine Masse im Verhältnis klein ist. Wirksam sind daher die Abschattung des Zuschlags und die Aufstellung von Mischanlage und Silo, nicht die Wassertemperatur allein.
Der zweite Wärmeeintrag steckt im Förderweg. Schläuche auf einer aufgeheizten Decke oder im direkten Sonnenlicht wärmen den Mörtel auf; nach jeder Pause kommt die erste Charge steifer an als die vorhergehende, und die Kolonne gleicht am Einbau aus, was in der Leitung passiert ist. Damit wandert die Ungleichmäßigkeit aus dem Förderweg in die Fläche und zeigt sich später als wechselnde Oberflächenfestigkeit.
- Zuschlaglager, Silo und Mischanlage in den Schatten legen oder abdecken, weil der Zuschlag die Mischungstemperatur bestimmt.
- Anmachwasser aus einem schattigen Behälter entnehmen und nicht aus einem Schlauch, der über die Decke in der Sonne liegt.
- Förderschläuche abdecken, Standzeiten kurz halten und den Schlauch bei längeren Unterbrechungen entleeren statt gefüllt liegen zu lassen.
- Zusatzmittel zur Verlängerung der Verarbeitungszeit nur nach Produktangabe einsetzen und beschleunigte Rezepturen an heißen Tagen vermeiden.
- Kein Wasser auf die eingebaute Fläche geben, um länger glätten zu können, weil dort später eine absandende, weiche Randzone entsteht.
- Abschnittsgrößen so wählen, dass die Kolonne jede Bahn innerhalb des verkürzten Zeitfensters abziehen, glätten und abdecken kann.
Die Fläche vor Sonne und Zugluft schützen
Der Bauzustand im Sommer ist der Gegenentwurf zu dem, was frischer Estrich in den ersten Stunden braucht: Fassadenöffnungen ohne Fenster, offene Treppenhäuser, Schächte, die als Kamin wirken, und ein Gebäude, das sich über den Tag aufheizt. Alle wirksamen Maßnahmen setzen deshalb am Gebäude an und nicht am Material. Sie betreffen das ganze Gebäude und damit auch angrenzende Arbeiten, weshalb sie früh abgestimmt und über die ersten Tage aufrechterhalten werden – ein Fenster, das nachmittags zum Lüften geöffnet wird, macht die Abdeckung auf einer halben Etage wirkungslos.
- Öffnungen im Raum und in den angrenzenden Bereichen schließen oder abhängen und Zugwege über Treppenhäuser, Schächte und Aufzugsvorräume unterbrechen.
- Direkte Einstrahlung auf die Fläche durch innen liegende Verschattung ausschließen, solange kein Sonnenschutz montiert ist.
- Die Nachbehandlung unmittelbar hinter dem Glätten beginnen und nicht am Ende des Arbeitstages, weil die Randzone in dieser Zeit austrocknet.
- Abdeckungen so führen, dass sie die frische Oberfläche nicht abzeichnen, und die Ränder fixieren, damit keine Luft darunter zieht.
- Die Fläche über die folgenden Tage feucht halten und erst danach auf Luftwechsel umstellen.
- Den Zutritt anderer Gewerke so steuern, dass die Abdeckung nicht vorzeitig geöffnet wird.
Der Schutz in den ersten Tagen steht scheinbar im Widerspruch zu der späteren Forderung nach Luftwechsel. Es ist eine Frage der Reihenfolge: Zuerst muss der Estrich Festigkeit aufbauen und darf dabei kein Wasser über die Oberfläche verlieren, erst danach ist die Feuchte aus dem Bauteil abzuführen. Wird von Beginn an quergelüftet, entsteht die geschädigte Randzone, und die wird durch eine noch so gute Trocknung danach nicht mehr besser.
Einbau unter Glasdächern und hinter großen Fensterflächen
Unter einem Glasdach ist nicht die Lufttemperatur das Problem, sondern die Strahlung, die auf der Estrichoberfläche in Wärme umgesetzt wird. Die Oberfläche wird dadurch deutlich wärmer als die Raumluft, und sie wird es ungleichmäßig: Der Sonnenstand wandert, Sprossen und Träger werfen Schatten, und über die Fläche entsteht ein Muster unterschiedlich schnell trocknender Zonen. Später bleibt das als Farb- und Härteunterschied in Streifen sichtbar, die keinem Arbeitsgang folgen und sich durch Nachbehandlung allein nicht mehr ausgleichen lassen.
Aus der Praxis
Wir haben in einem verglasten Atrium die Fläche morgens eingebaut und trotzdem am Nachmittag zwei helle Streifen bekommen, die genau dem Verlauf der Dachsprossen folgten. Seitdem hängen wir bei Glasdächern von innen ab, bevor die Kolonne anfängt, und wir legen den Einbau dieser Bereiche auf den frühesten Abschnitt des Tages. Bei einer Eingangshalle mit Südverglasung haben wir den Einbau um eine Woche verschoben, bis der außen liegende Sonnenschutz montiert war – das war der einfachere Weg als der Versuch, eine 30 Grad warme Oberfläche feucht zu halten.
Zusätzlich entsteht ein Temperatur- und Feuchtegefälle über die Estrichdicke. Die Oberseite trocknet und schwindet, die Unterseite bleibt feucht, und die Platte wölbt sich an den Rändern nach oben. In Atrien, Wintergärten und großflächig verglasten Eingangsbereichen tritt das häufiger auf, weil dort hohe Einstrahlung mit kleinen, stark gegliederten Flächen und vielen Rändern zusammenkommt. Wo eine Verschattung nicht herstellbar ist, ist die Verschiebung des Einbaus die technisch sauberere Entscheidung als der Versuch, die Bedingungen über Rezeptur und Nachbehandlung auszugleichen.

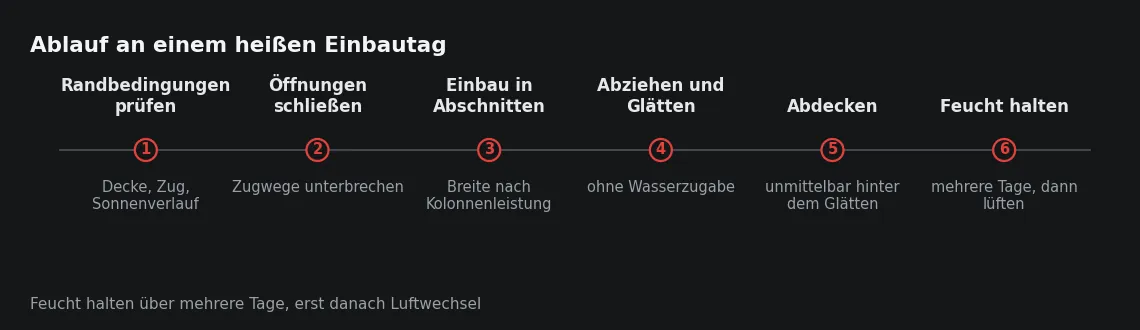

Ablauf an einem heißen Einbautag
Ein heißer Einbautag lässt sich planen, und die Planung wirkt stärker als jedes Zusatzmittel. Vor Mischbeginn werden die Randbedingungen aufgenommen: Temperatur der Rohdecke, Luftbewegung im Raum, Verlauf der Sonne über die Fläche und Zustand der Öffnungen. Aus diesen vier Angaben ergeben sich Abschnittsbreite, Startzeit und die Zahl der Leute, die für Glätten und Abdecken gebunden sind.

Organisatorisch heißt das: früher Beginn, kleinere Abschnitte als gewohnt, Abdeckmaterial und Wasser vor Arbeitsbeginn auf der Etage, und eine Person, die ausschließlich abdeckt und nachfeuchtet. Die Leistung pro Tag sinkt dadurch, die Fläche wird aber in einem Zustand übergeben, der später keine Bearbeitung der Randzone verlangt. Umgekehrt gilt: Wer die gewohnte Tagesleistung an einem heißen Tag halten will, bezahlt das an der zuletzt eingebauten Bahn, weil sie am längsten ohne Schutz liegt.
Sie planen Estricharbeiten für ein Bauvorhaben? Unsere Leistungsseite erläutert Ausführung und Schnittstellen: Estricharbeiten. Für eine erste Abstimmung helfen Projektort, Fläche und Ausführungszeitraum.
Häufige Fragen
Ab welcher Temperatur sollte nicht mehr eingebaut werden?
Eine feste Obergrenze führt in die Irre, weil nicht die Lufttemperatur die Fläche schädigt, sondern die Verdunstungsrate aus Temperatur, Luftfeuchte, Bauteiltemperatur und Luftbewegung. Bei Zug und direkter Einstrahlung ist der Einbau schon bei mäßiger Wärme kritisch, in einem geschlossenen, verschatteten Raum sind hohe Lufttemperaturen beherrschbar.
Hilft es, den Mörtel weicher einzustellen?
Nein. Mehr Wasser verbessert die Verarbeitbarkeit für kurze Zeit und verschlechtert dauerhaft Festigkeit und Schwindmaß, weil der Kapillarporenanteil steigt. Wirksam sind kühlerer Zuschlag, kleinere Abschnitte, Zusatzmittel nach Produktangabe und ein früher Arbeitsbeginn.
Müssen Frühschwindrisse bearbeitet werden?
Das hängt am vorgesehenen Belag. Unter dicken, mörtelgebundenen Aufbauten bleiben oberflächennahe Risse meist ohne Folgen; unter Beschichtungen, dünnen elastischen Belägen und Verbundabdichtungen wird die geschwächte Randzone abgetragen oder der Riss geschlossen, weil er sonst durchzeichnet oder Wasser weiterleitet.
Darf im Sommer gelüftet werden, um die Trocknung zu beschleunigen?
Erst nachdem die Randzone Festigkeit aufgebaut hat. In den ersten Tagen entzieht Luftbewegung der Oberfläche genau das Wasser, das die Hydratation dort braucht; danach ist Luftwechsel der wirksamste Weg, die Feuchte aus dem Bauteil abzuführen.
